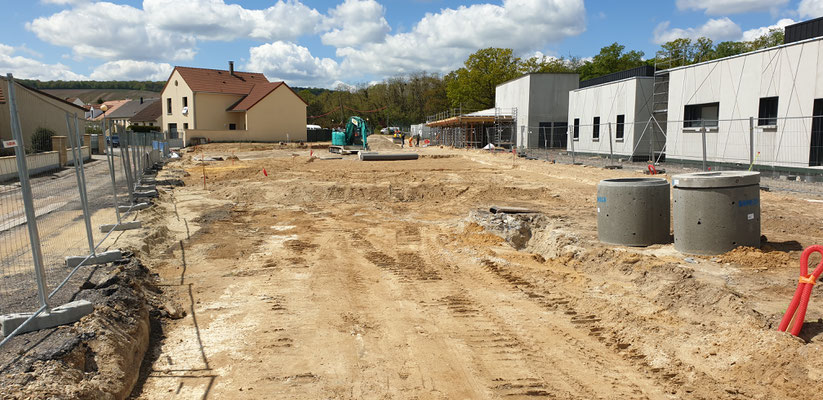

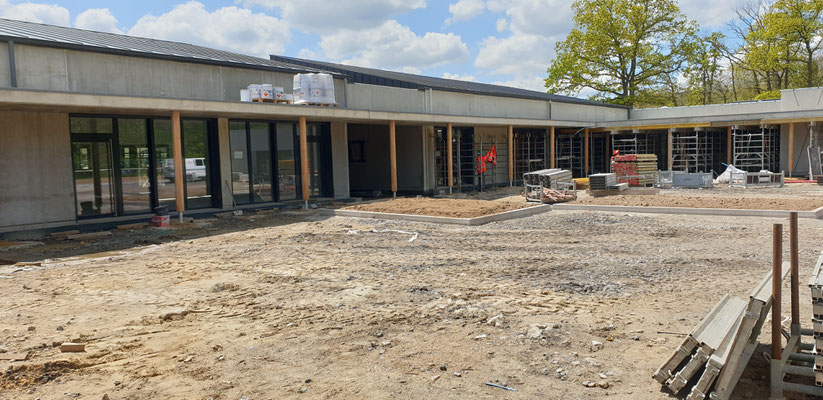

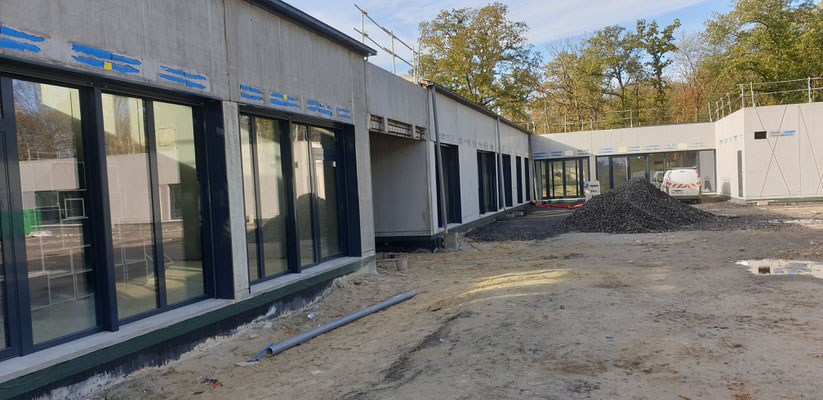

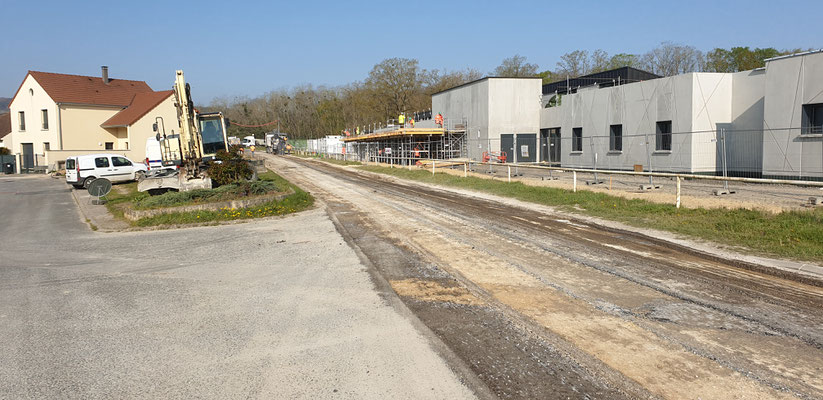

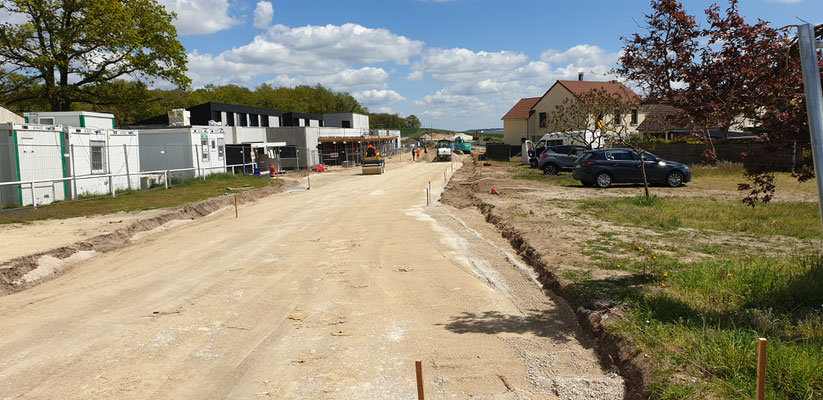

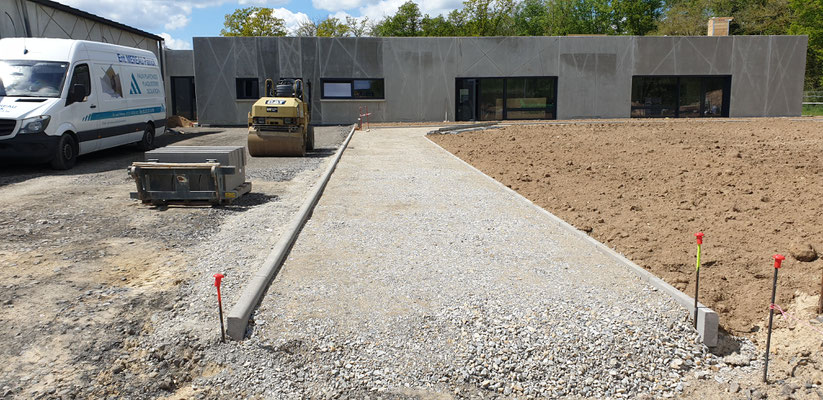

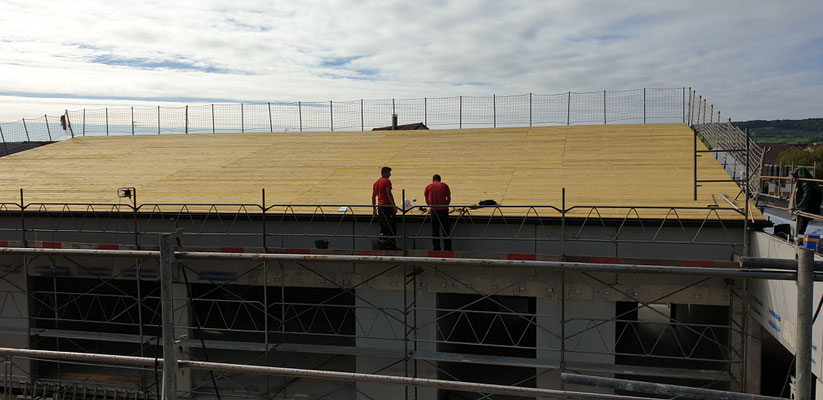

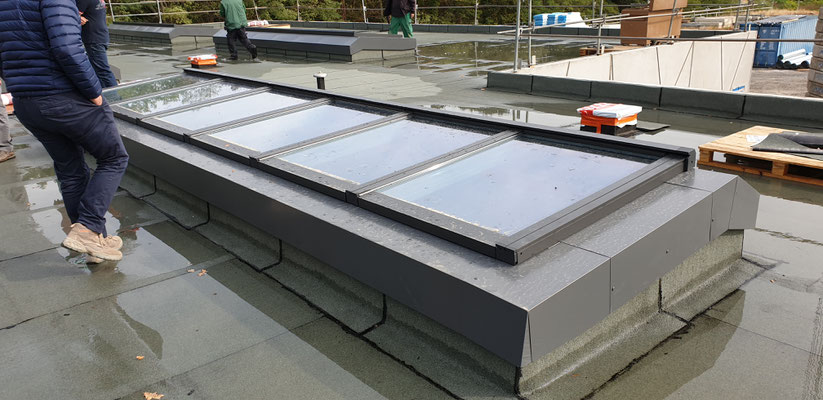

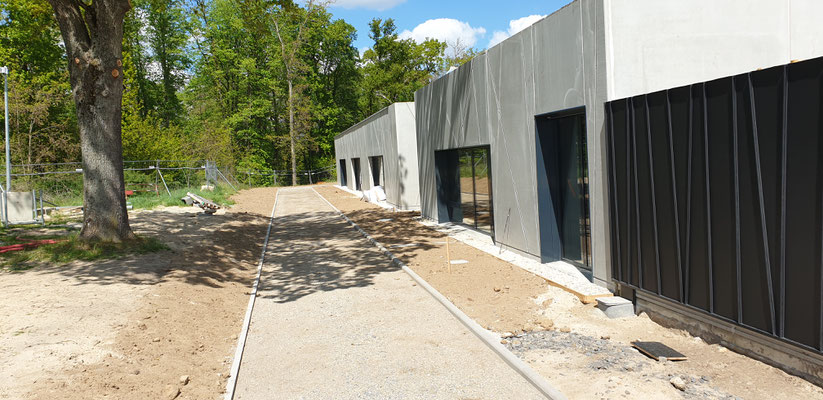

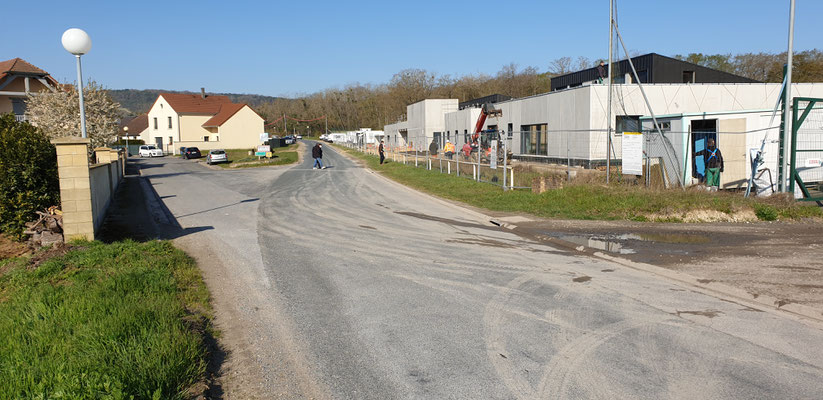

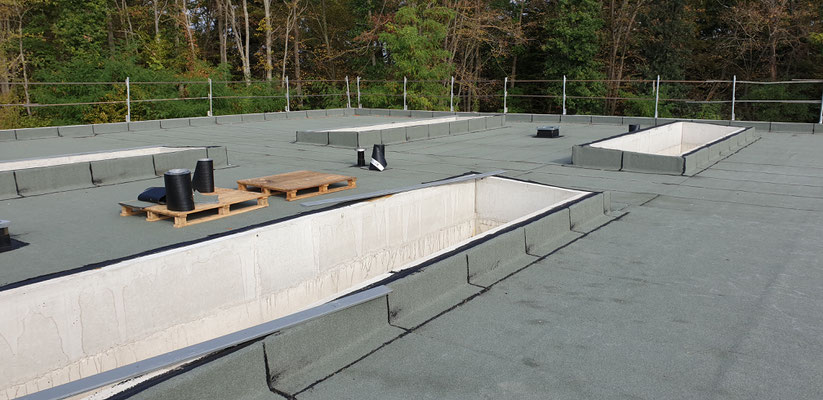

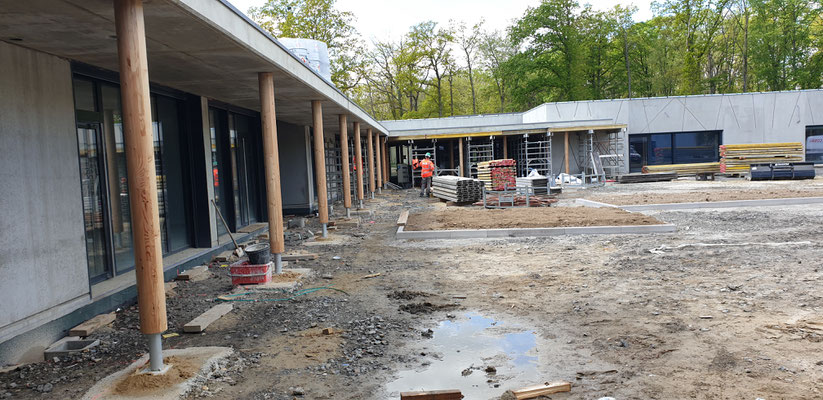

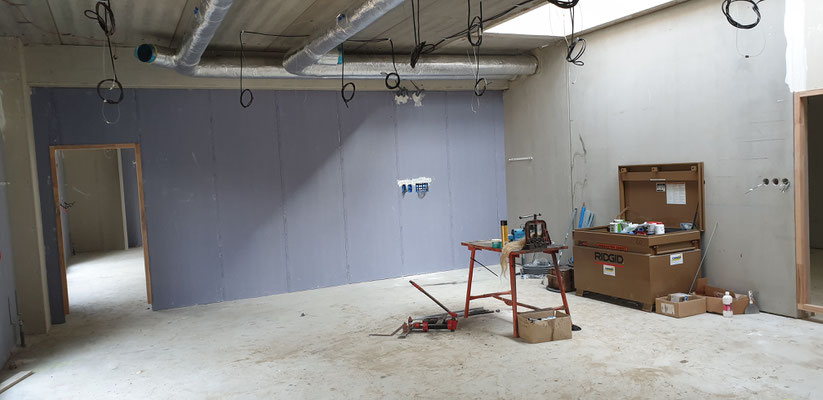

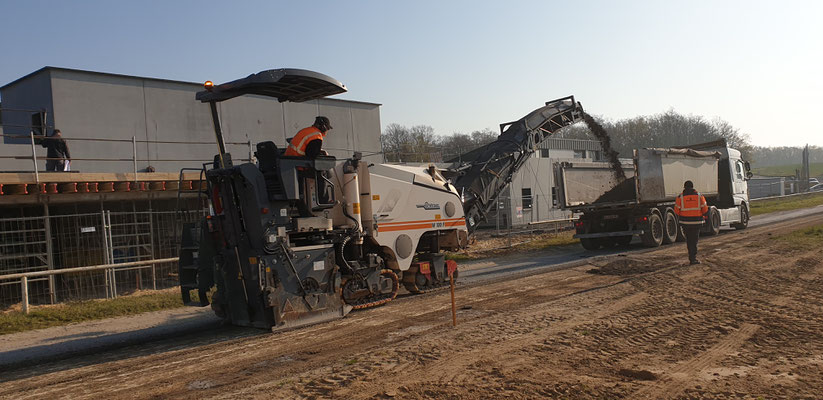

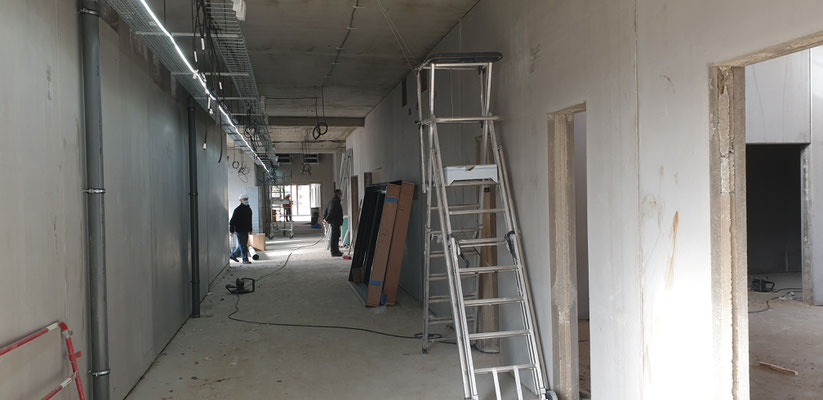

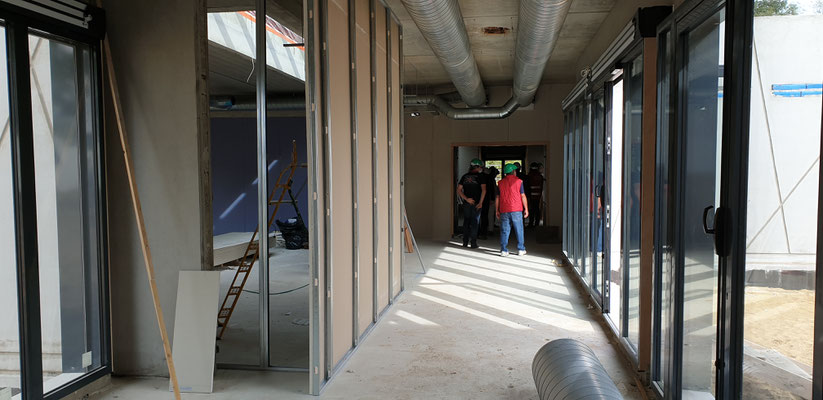

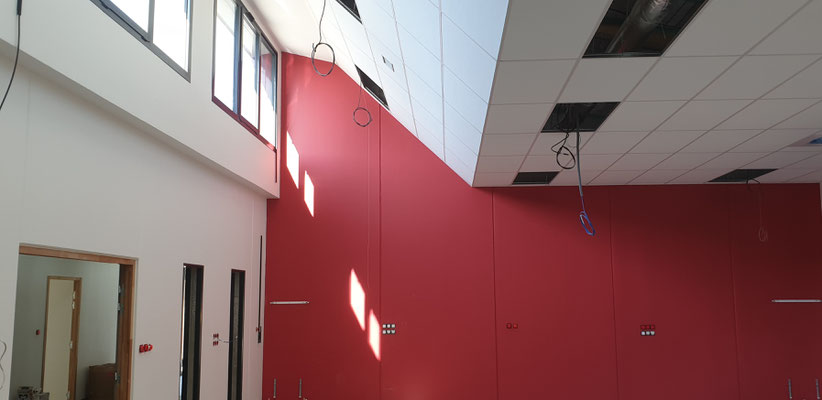

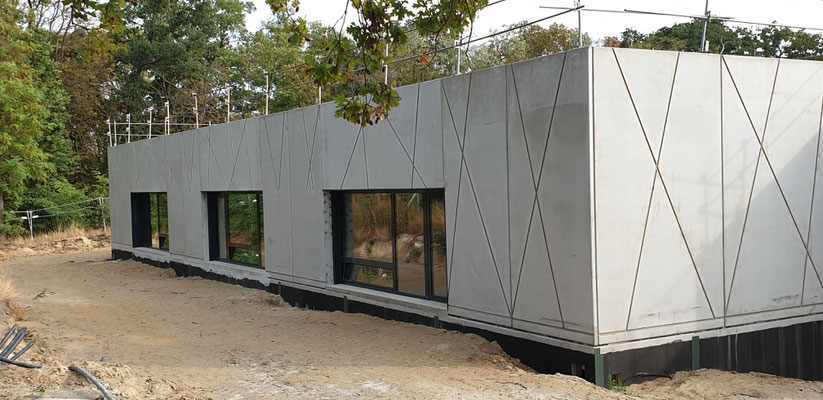

Hormis la nouvelle voirie qui se dessine, les travaux extérieurs ne semblent plus évoluer....

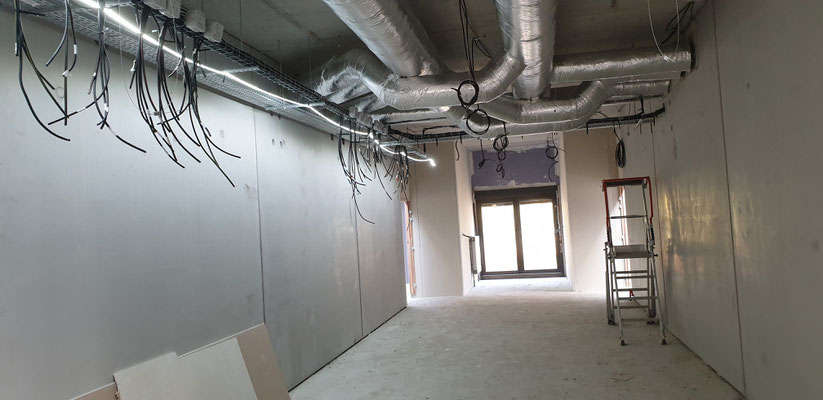

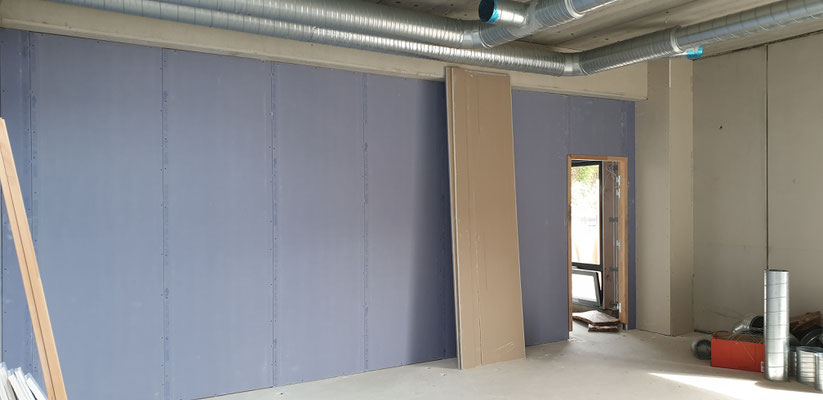

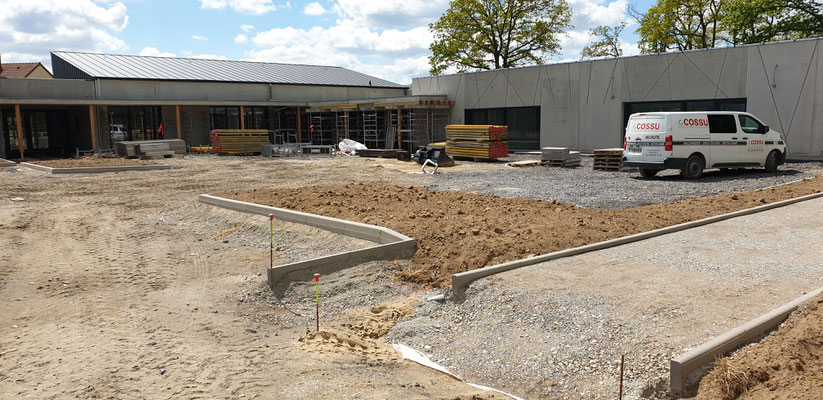

ERREUR !!! Le changement, c'est à l'intérieur qu'on le découvre.

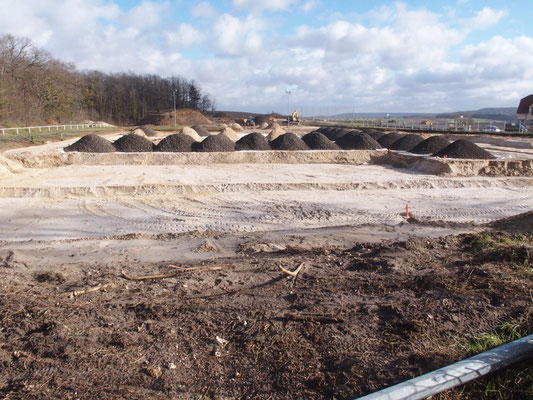

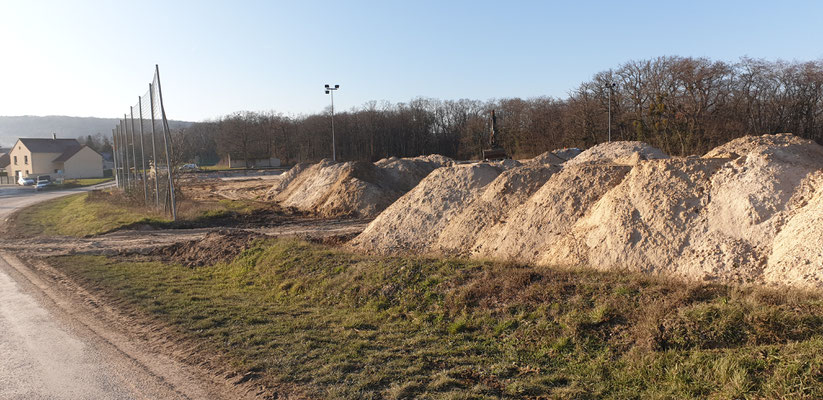

Remblais

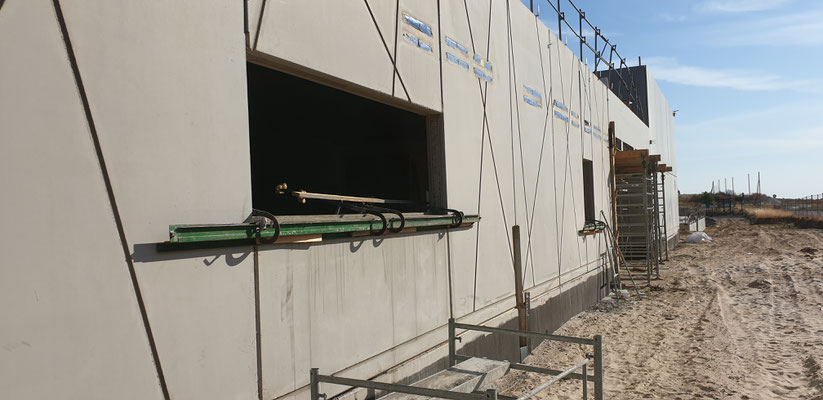

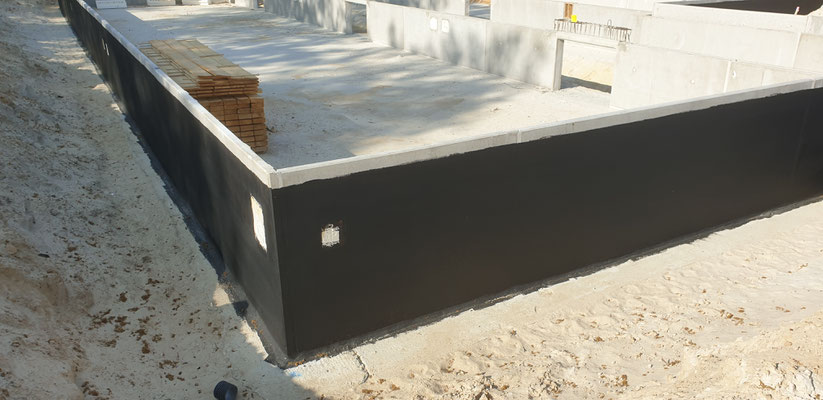

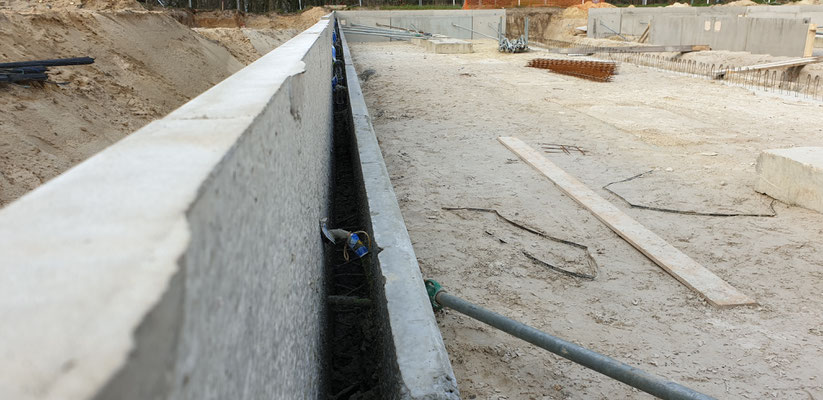

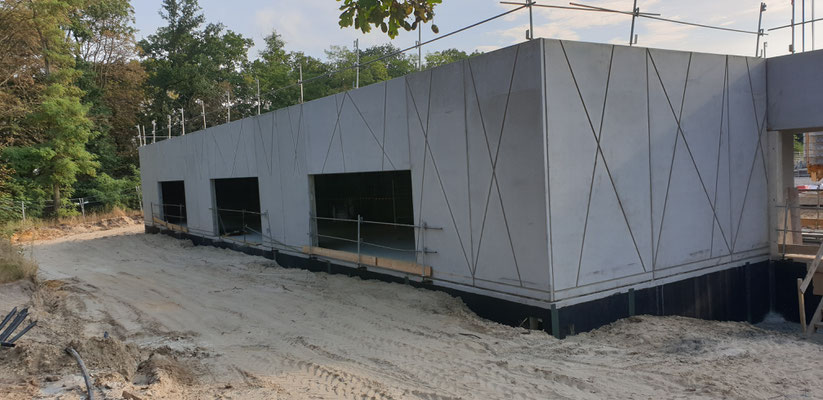

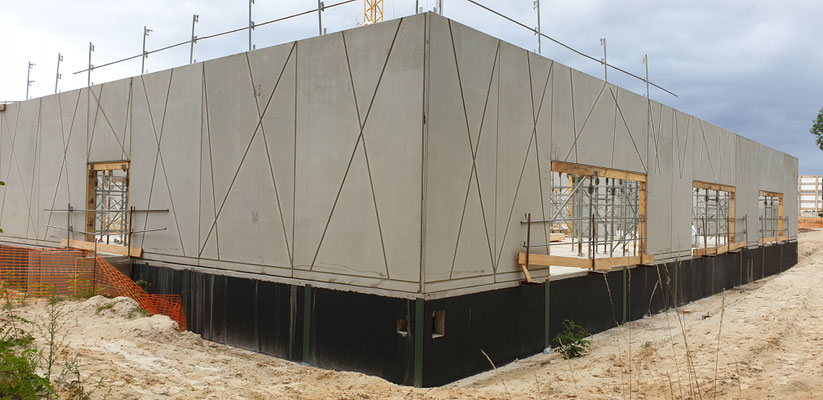

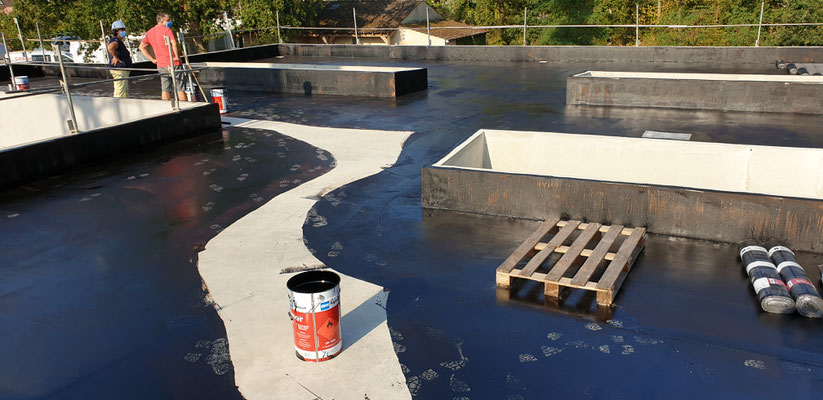

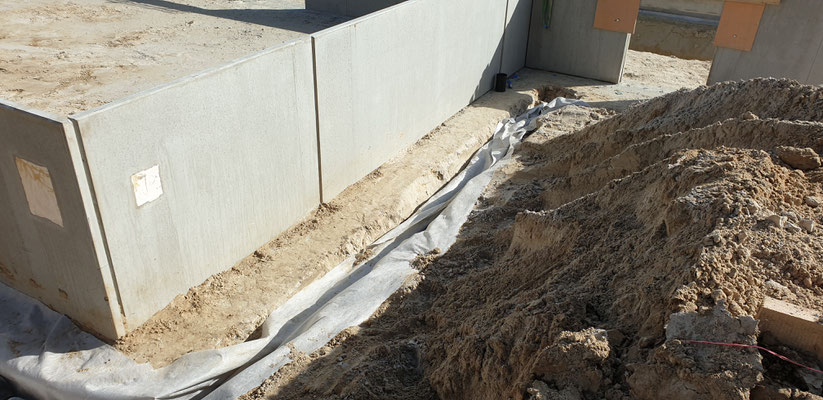

Etanchéité des murs ext + drains tranche 2

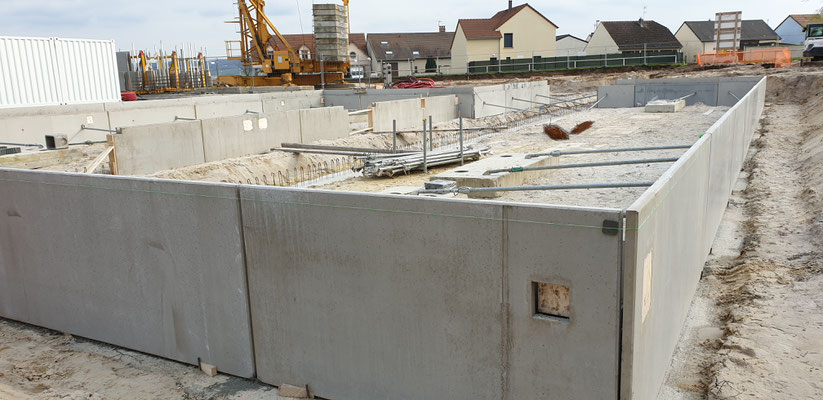

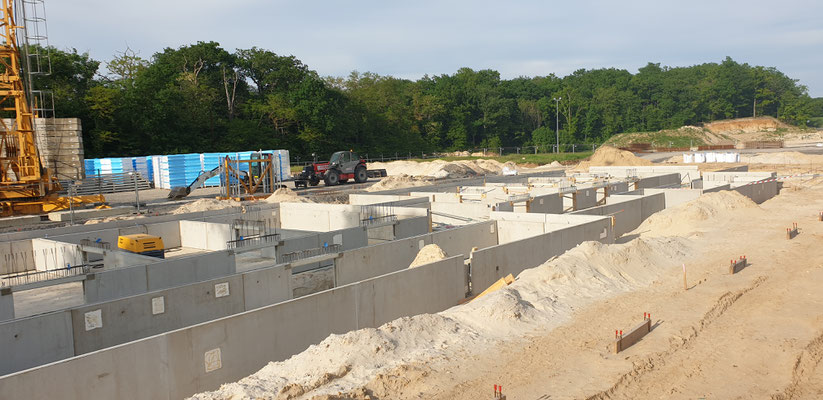

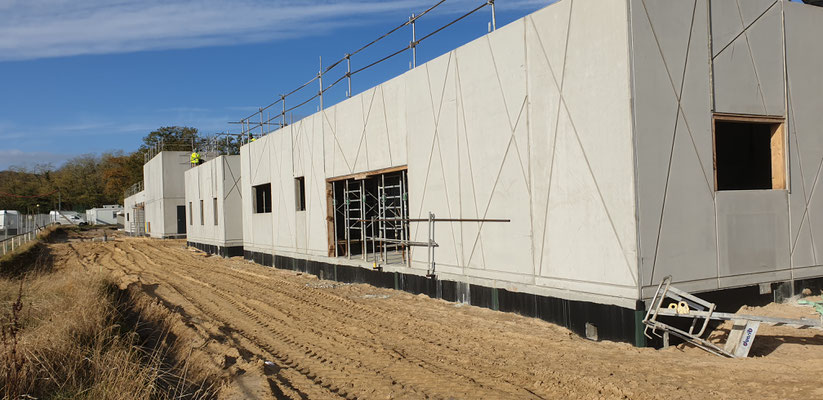

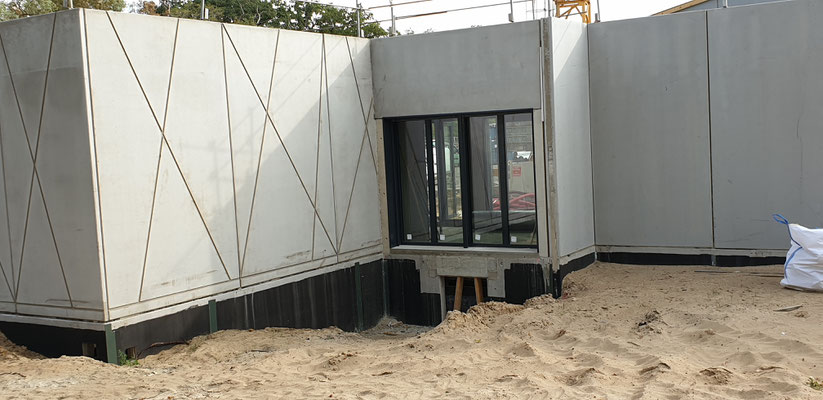

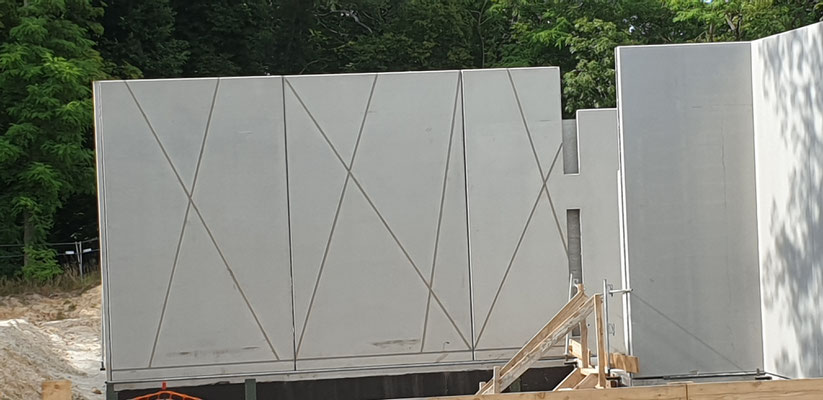

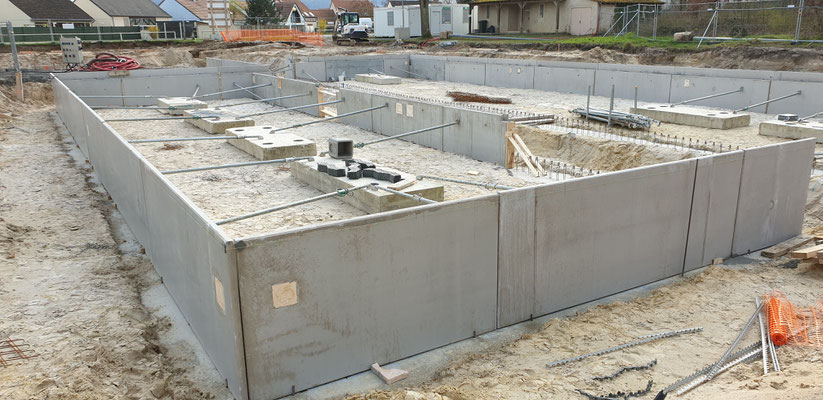

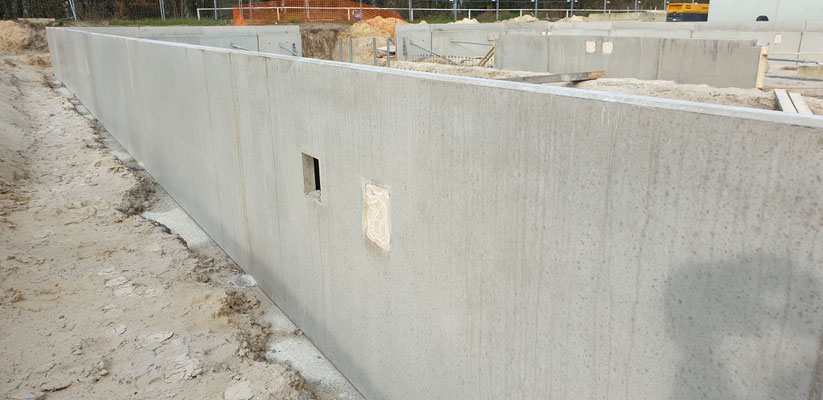

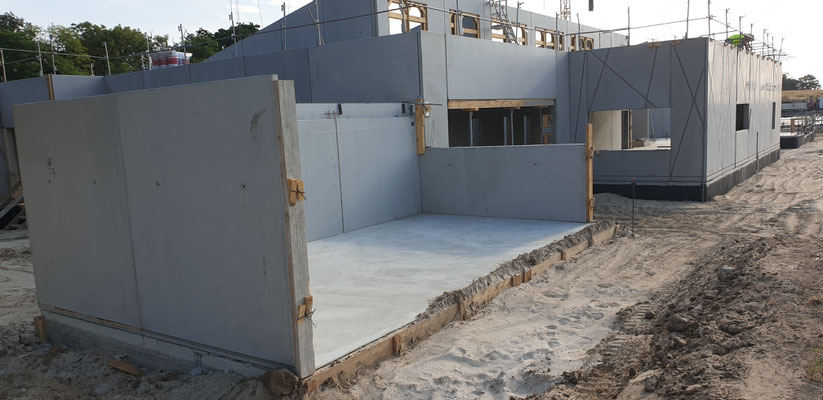

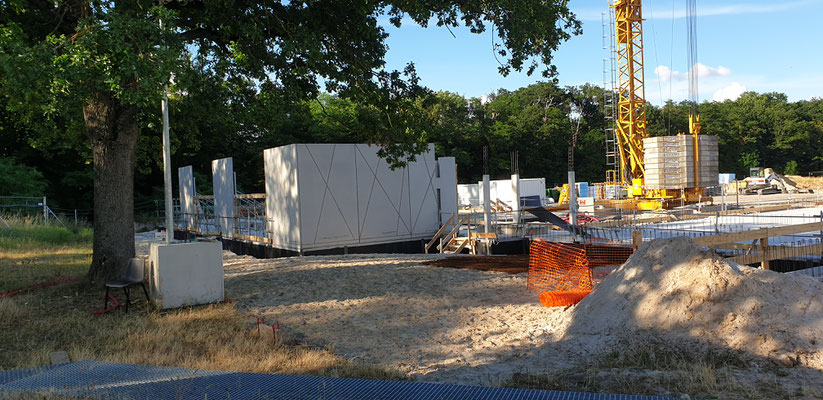

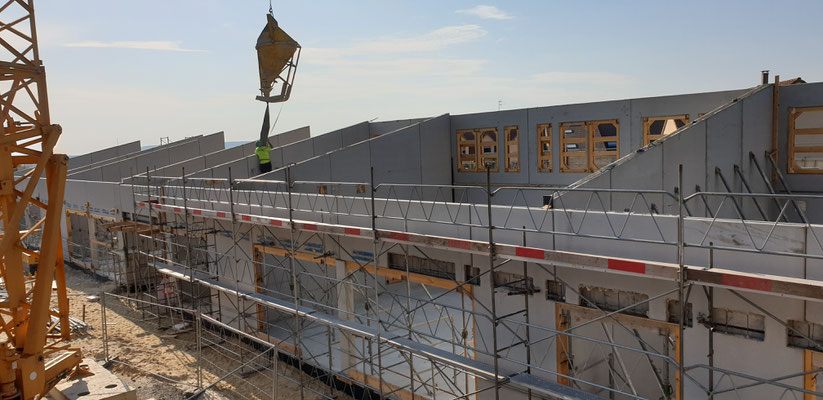

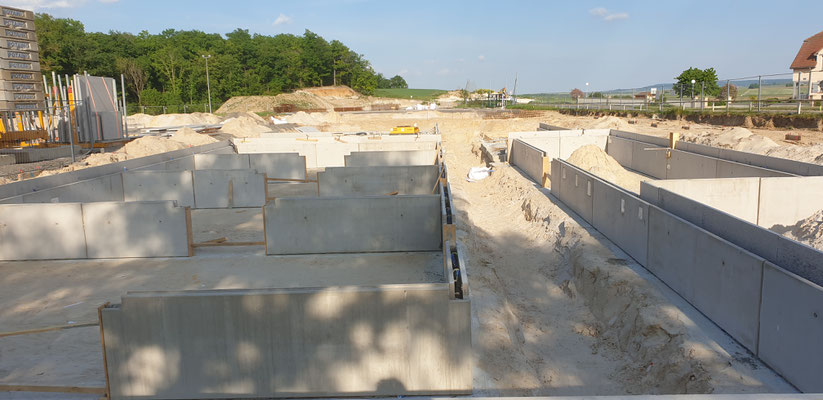

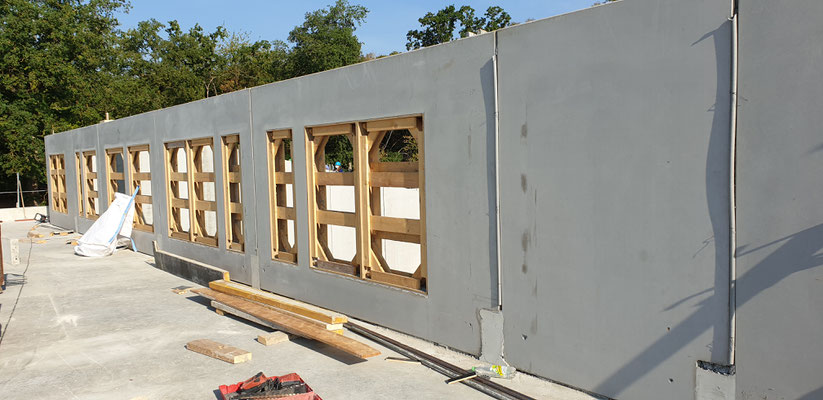

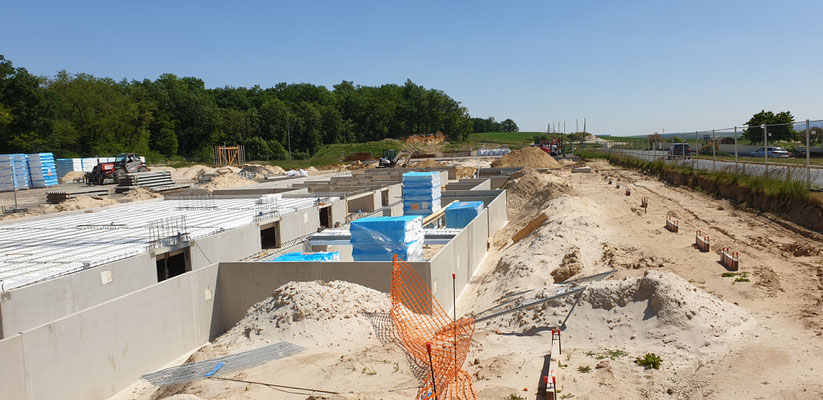

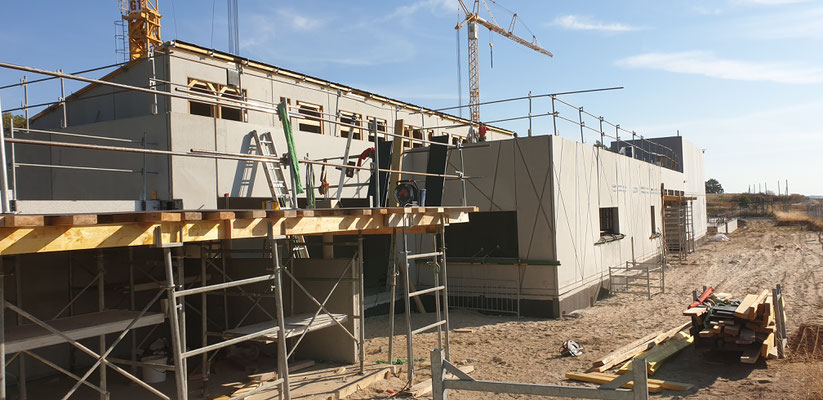

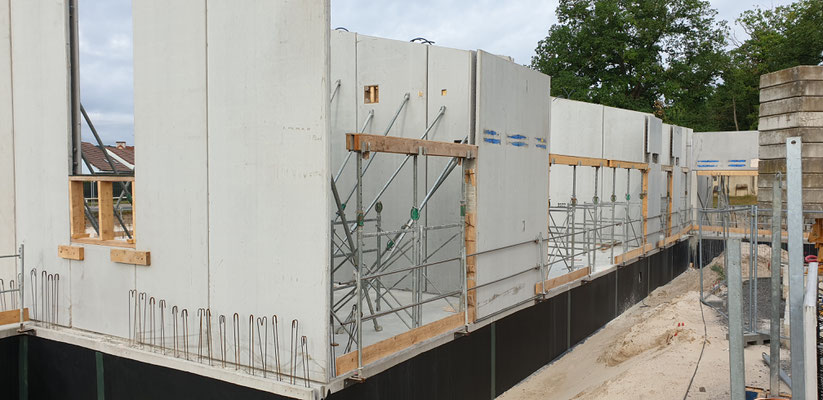

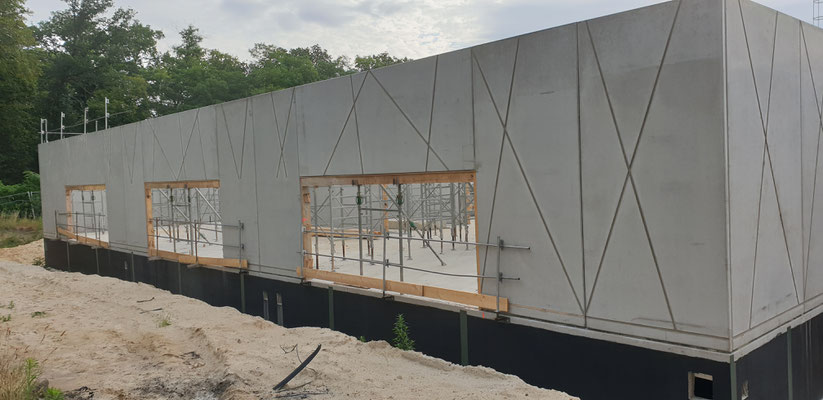

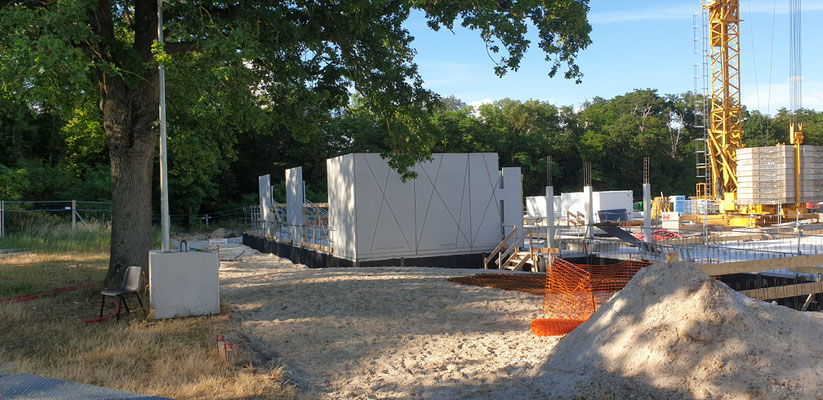

Prémurs ext RDC

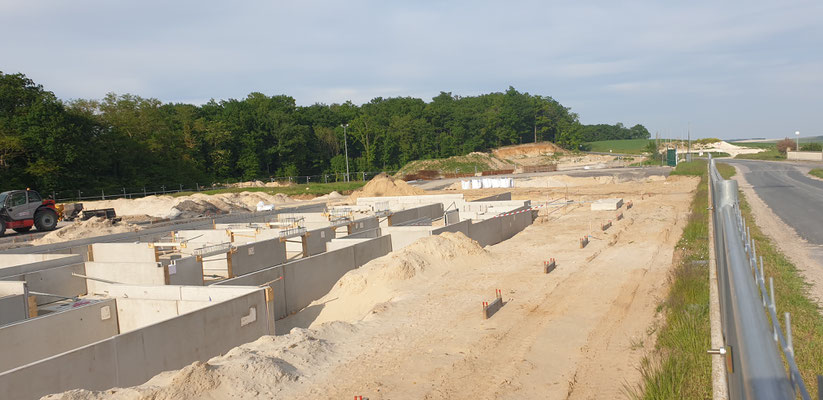

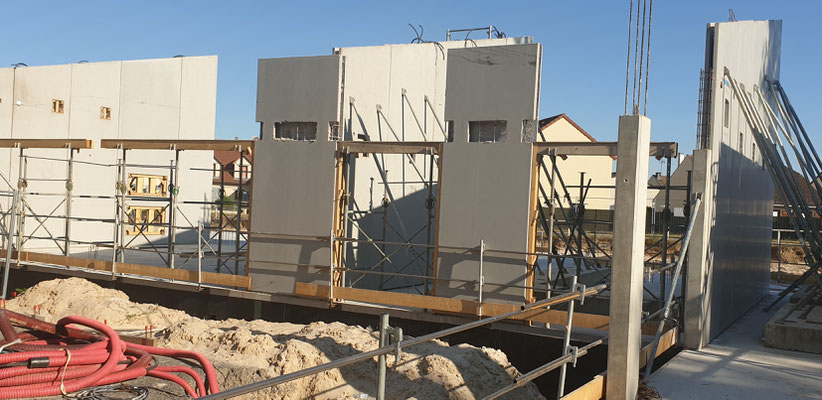

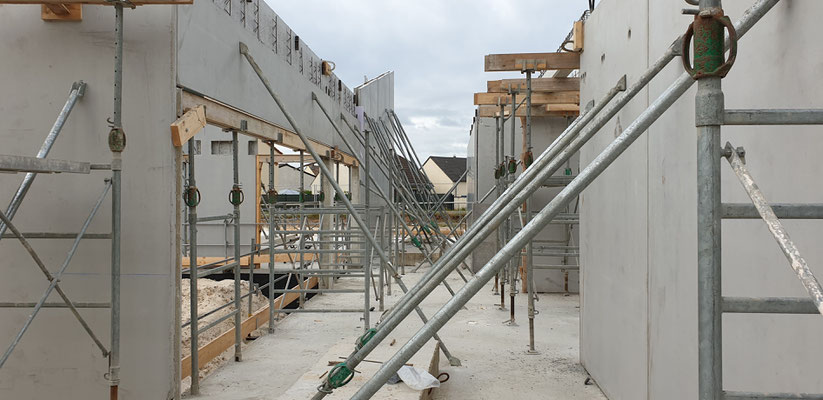

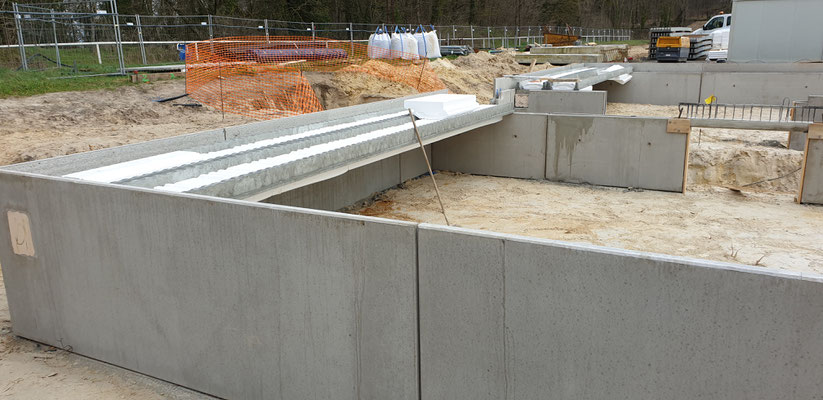

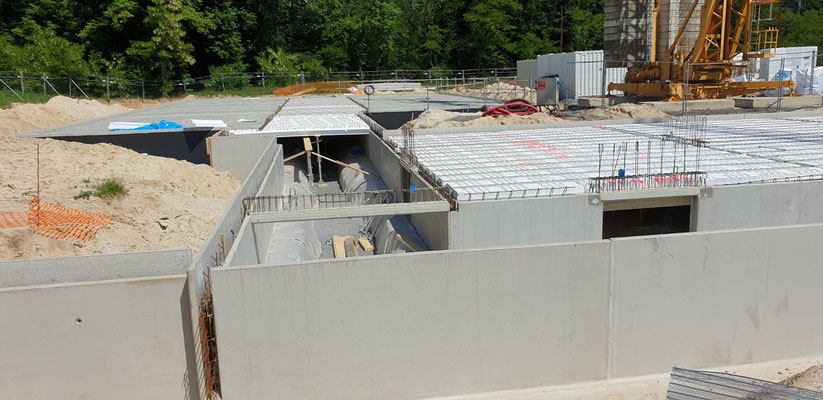

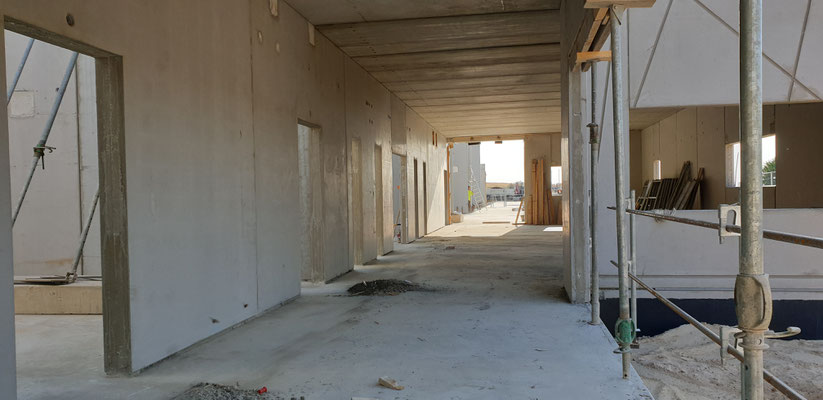

Prémurs Int RDC et R+1

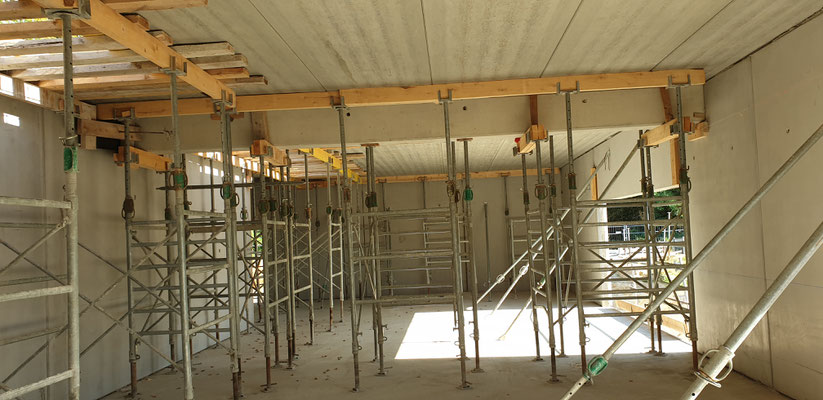

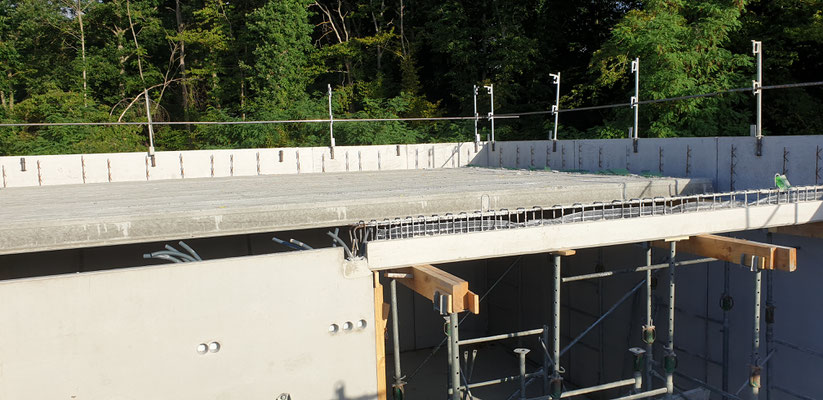

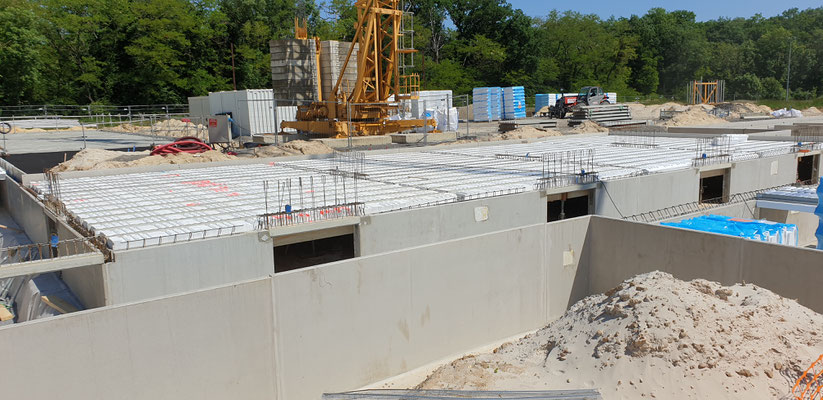

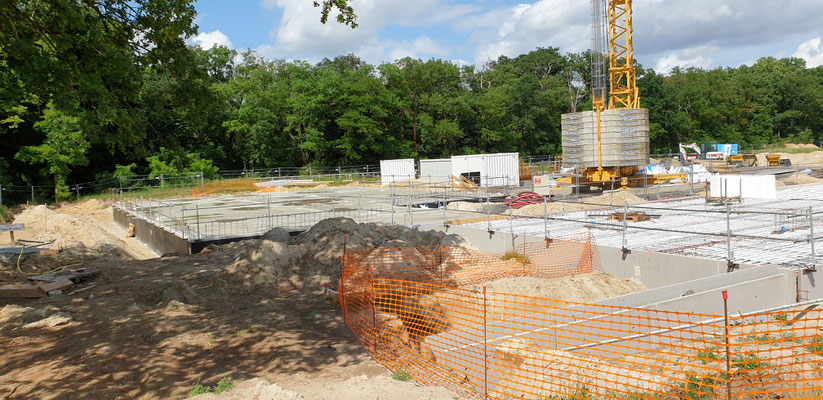

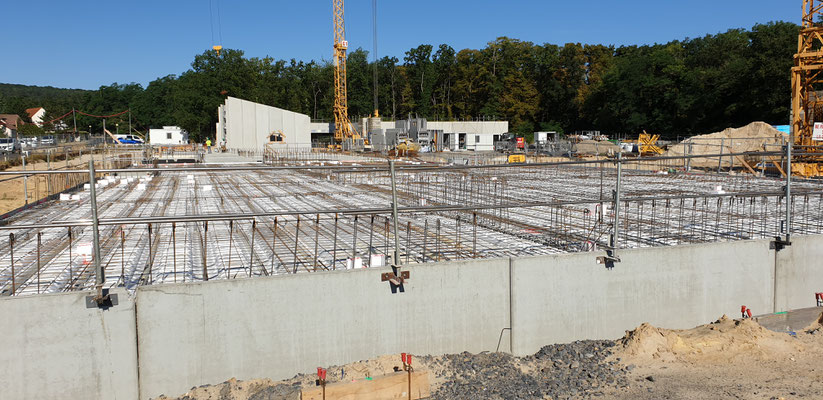

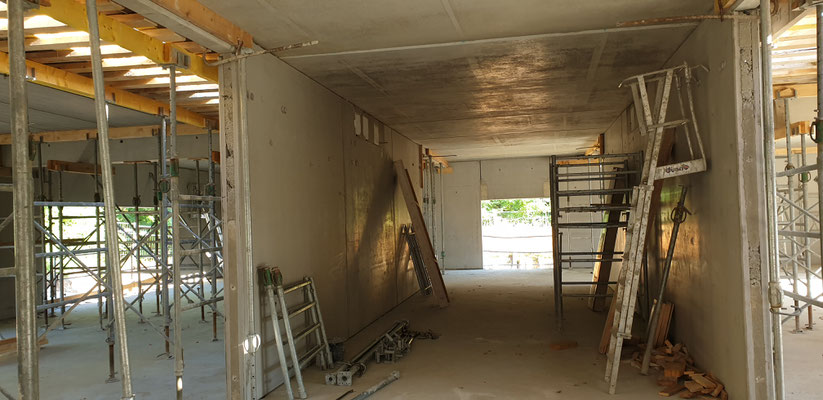

Plancher haut RDC

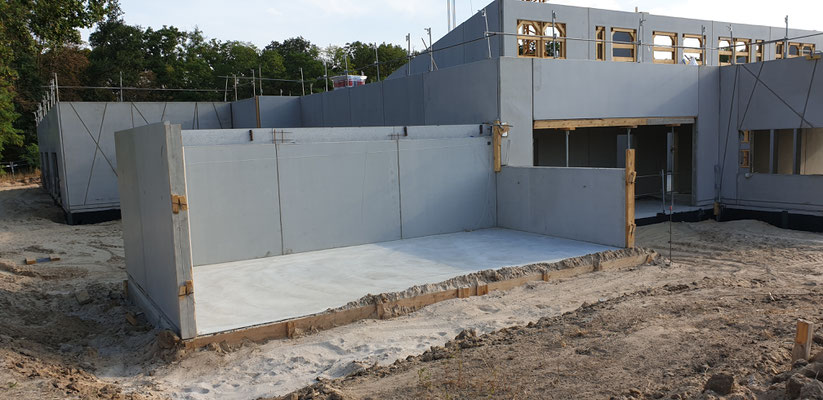

Prémurs abri à vélo
Dallage abri à vélo

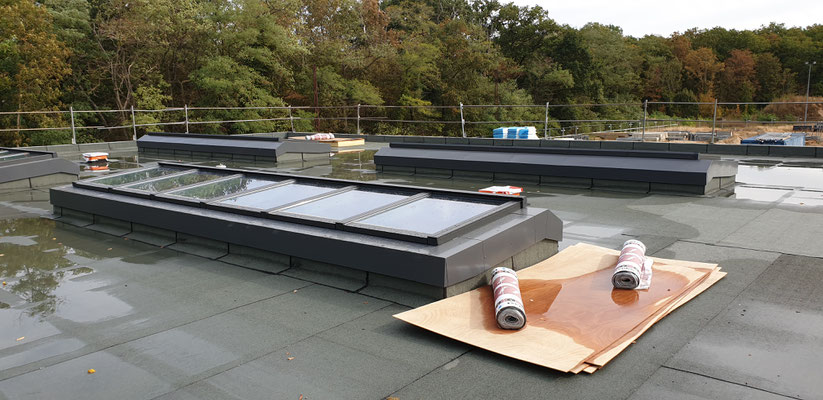

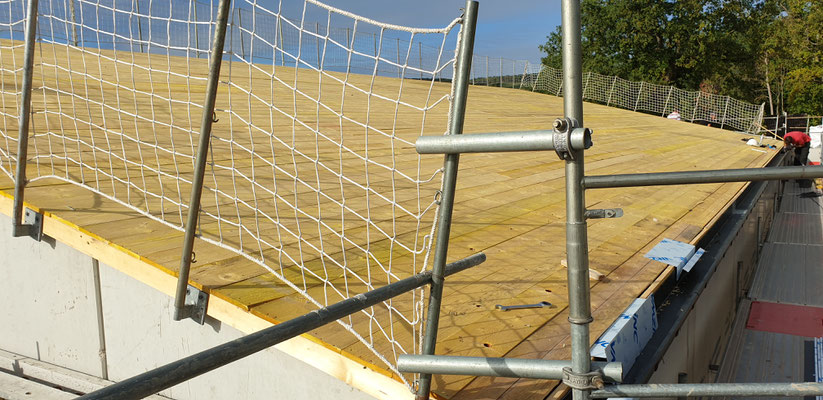

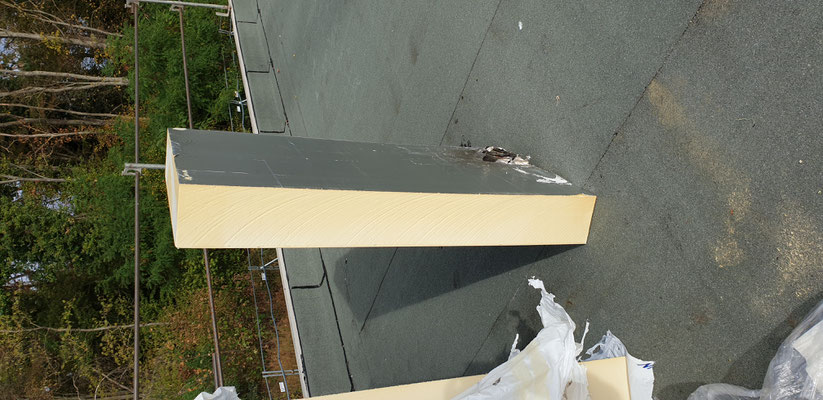

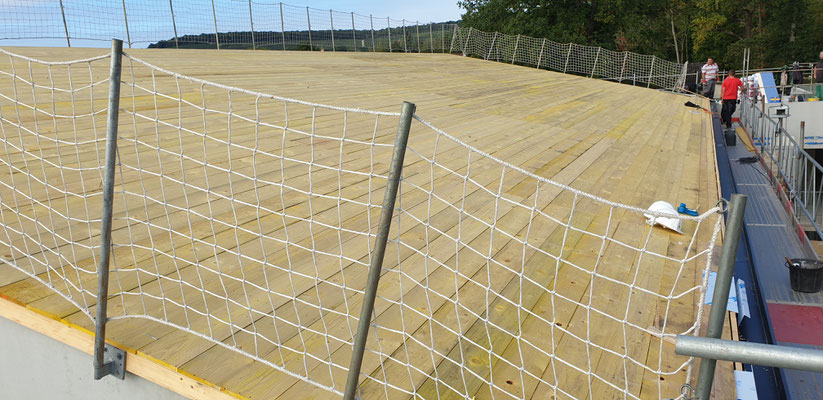

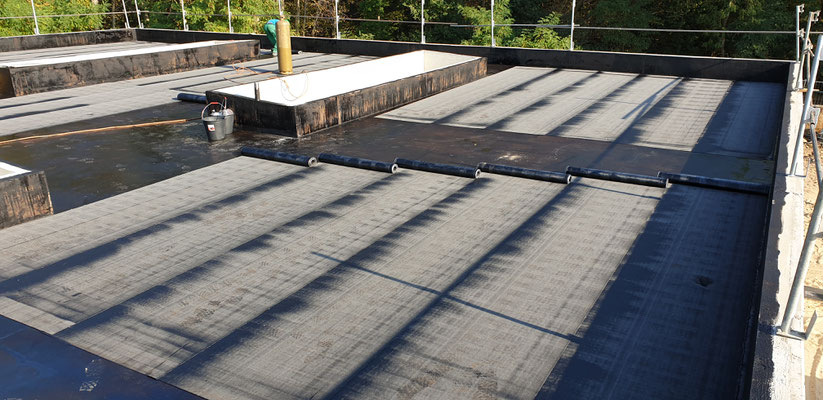

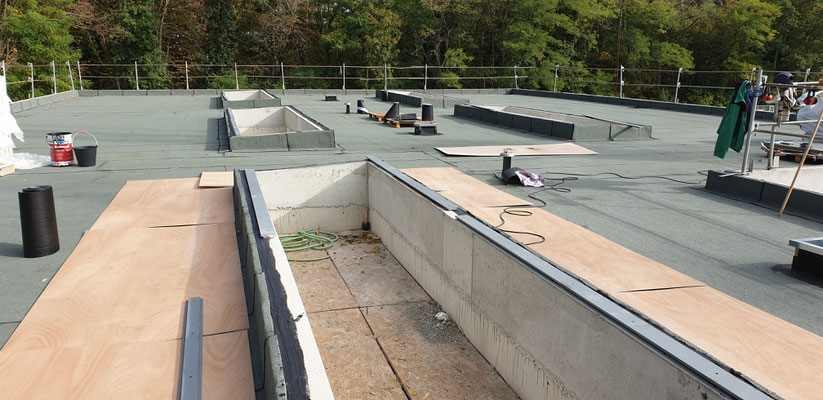

Début d'étanchéité de la dalle R+1tranche 1
Réalisation des acrotères de la tranche 1

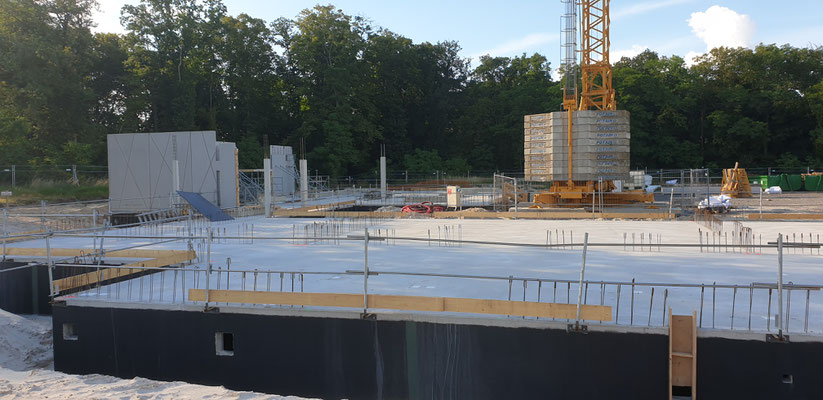

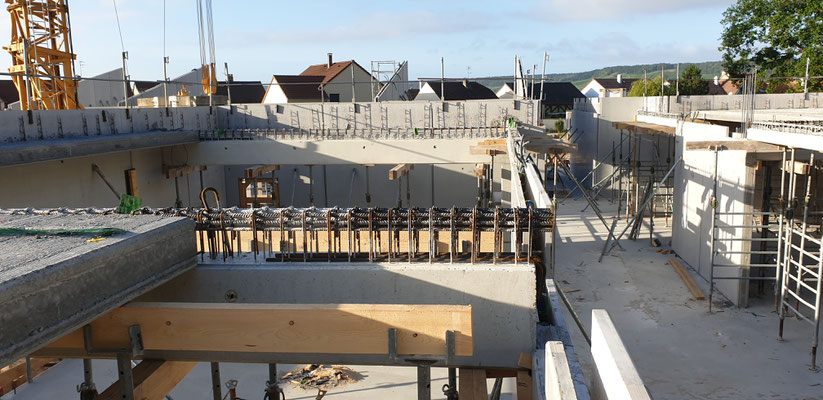

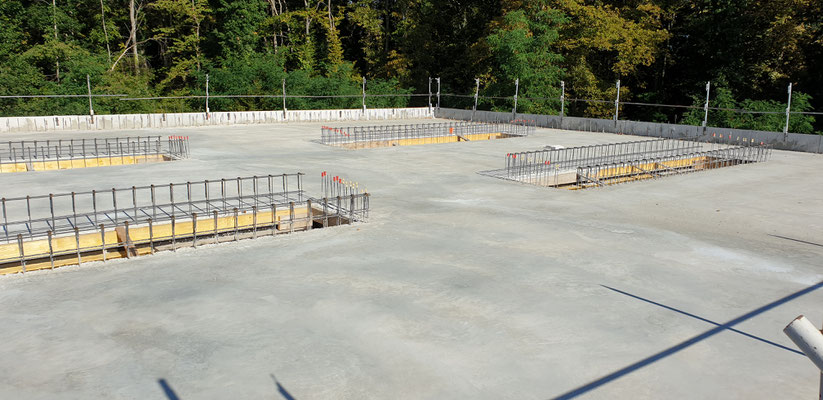

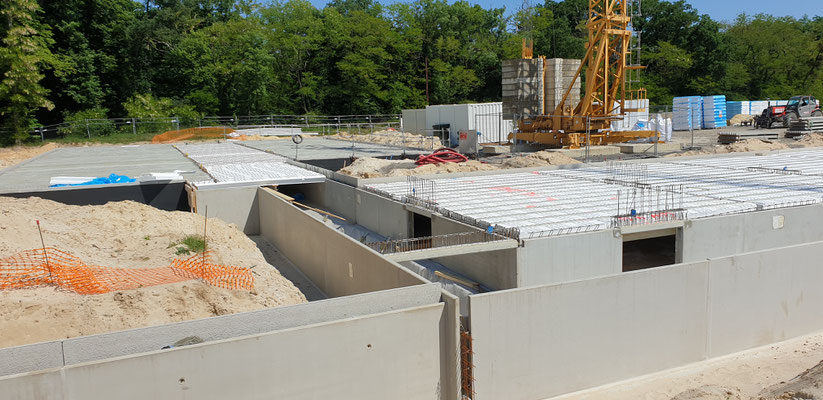

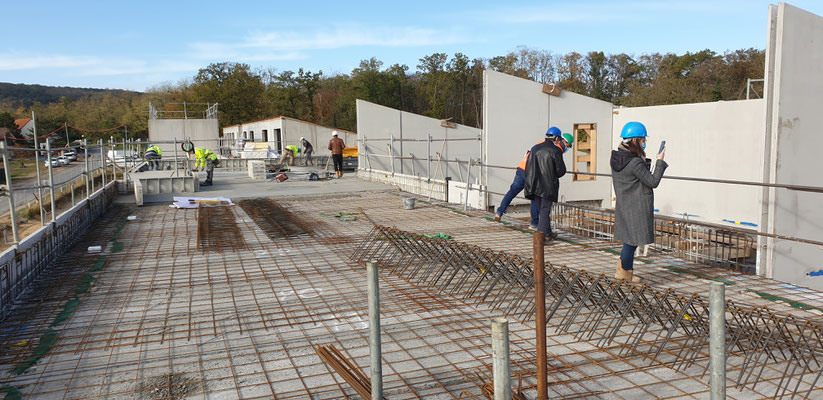

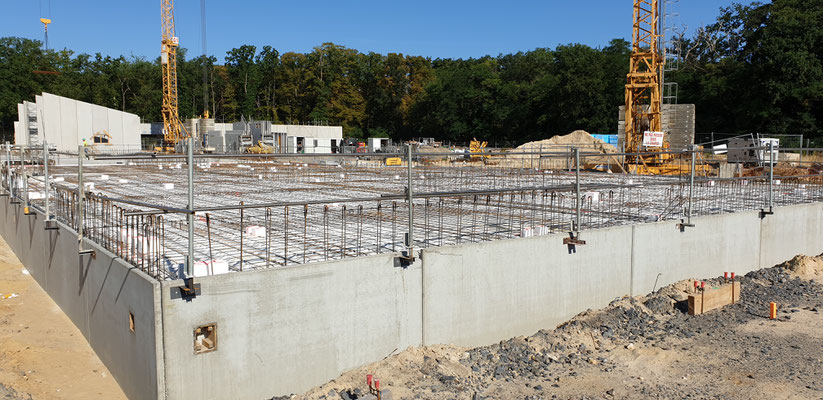

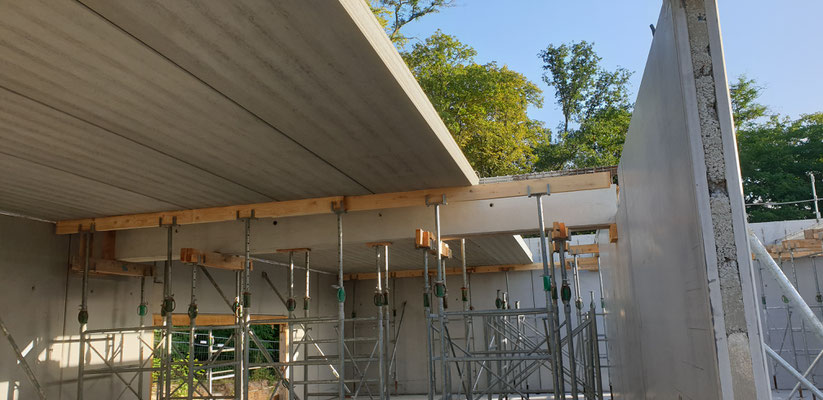

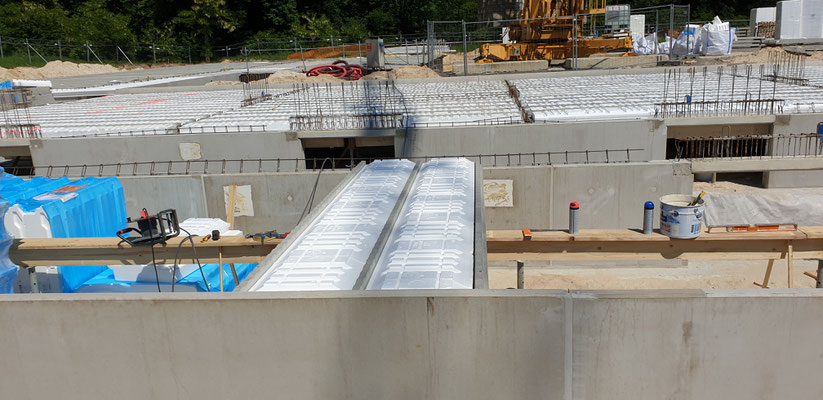

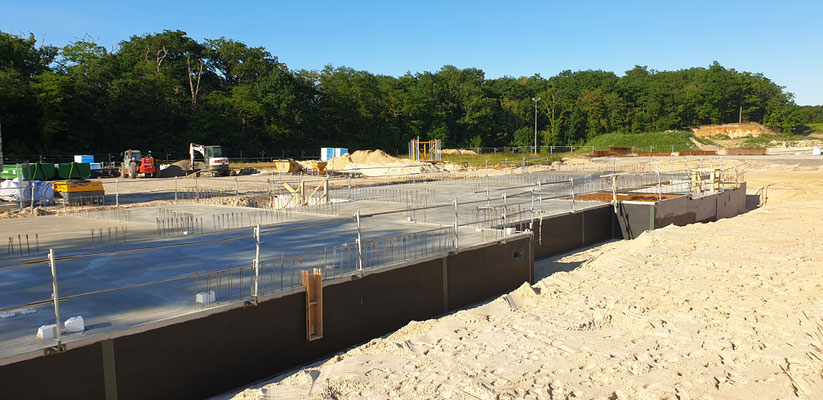

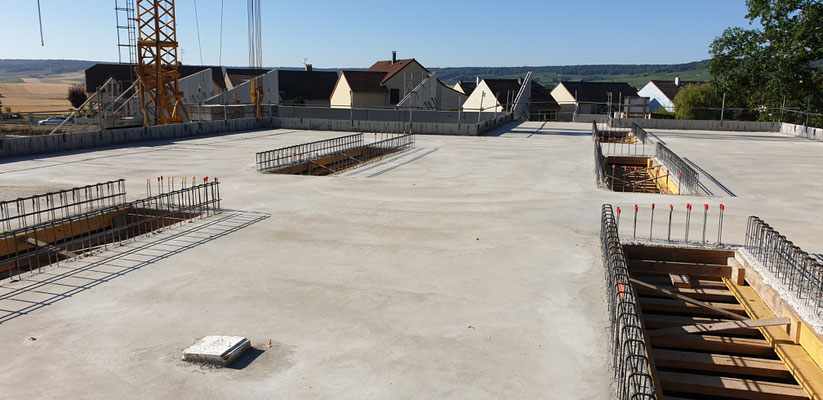

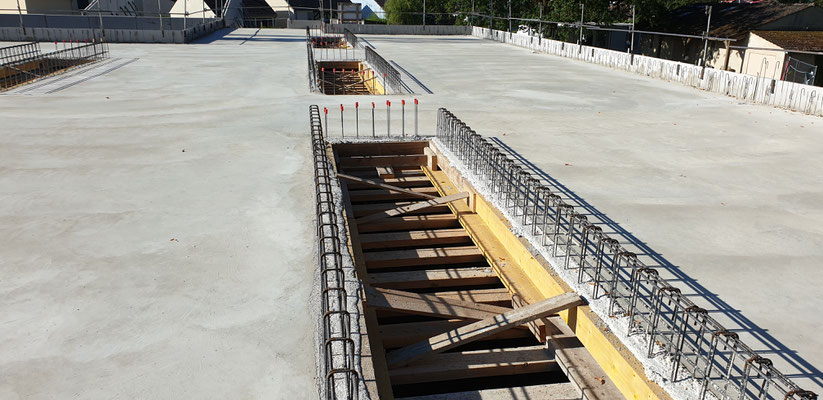

Pose des prédalles et des dalles alvéolaires de la tranche 1

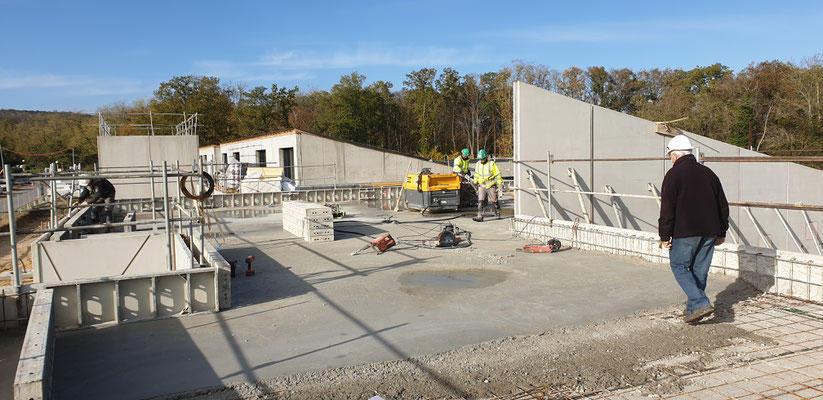

Coulage de la dalle de la tranche 1

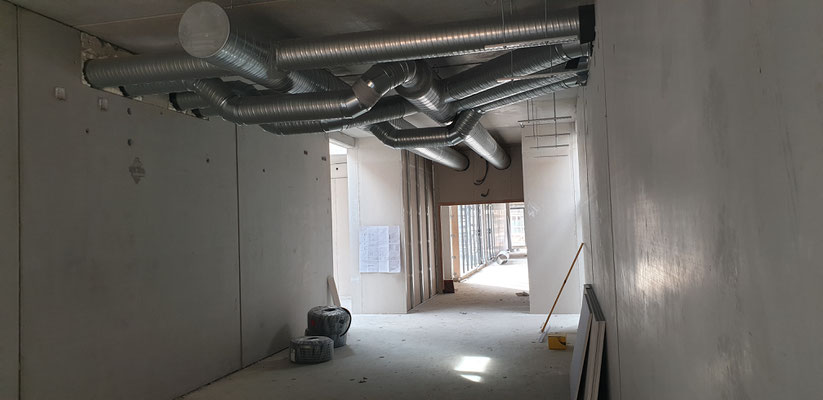

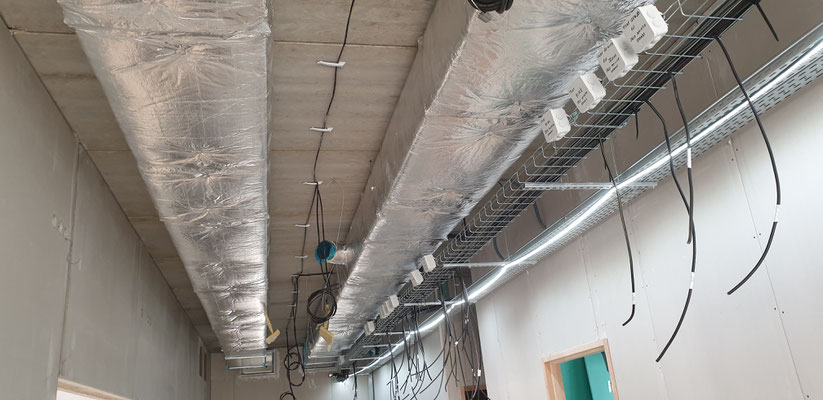

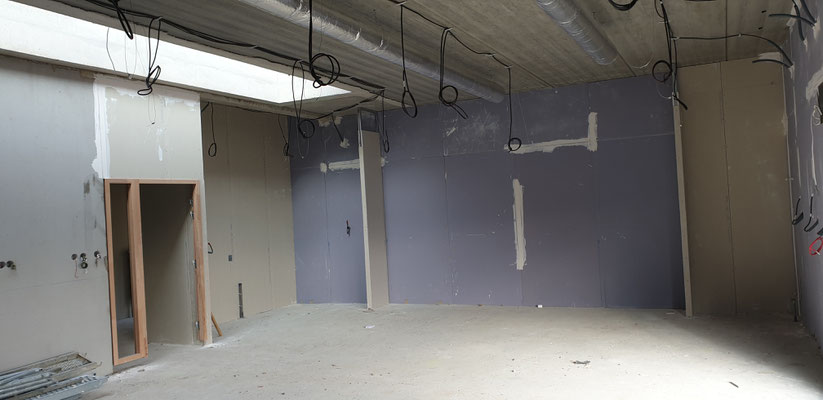

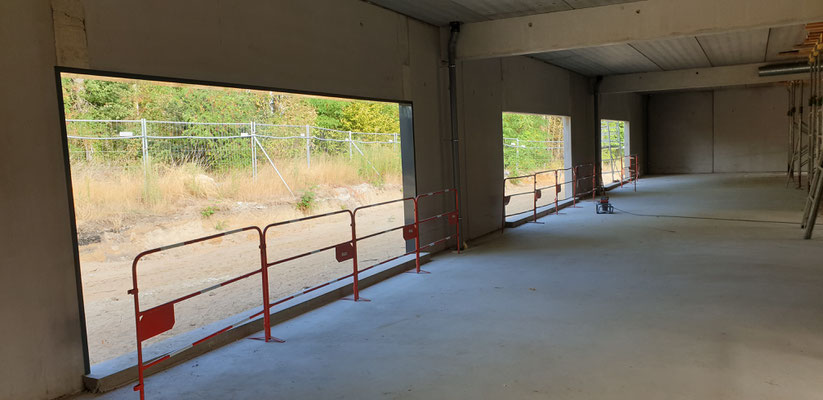

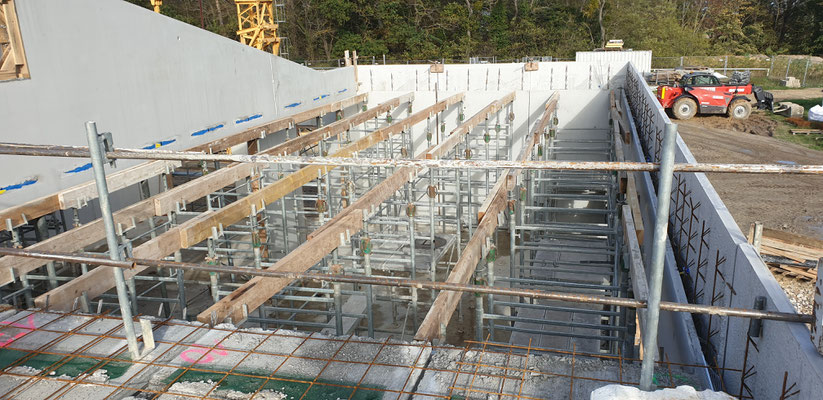

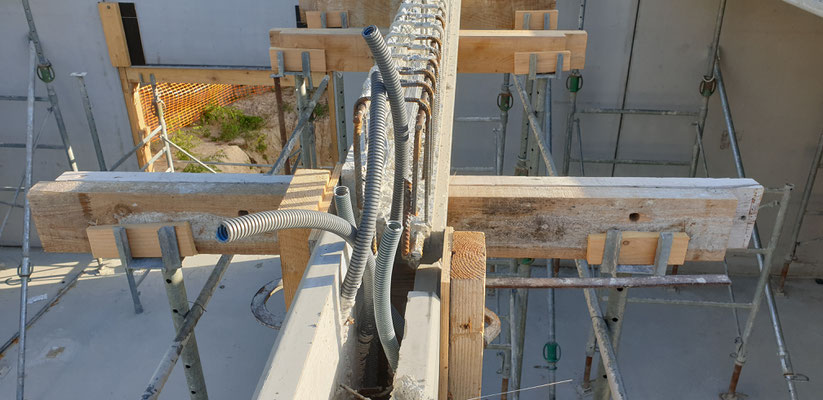

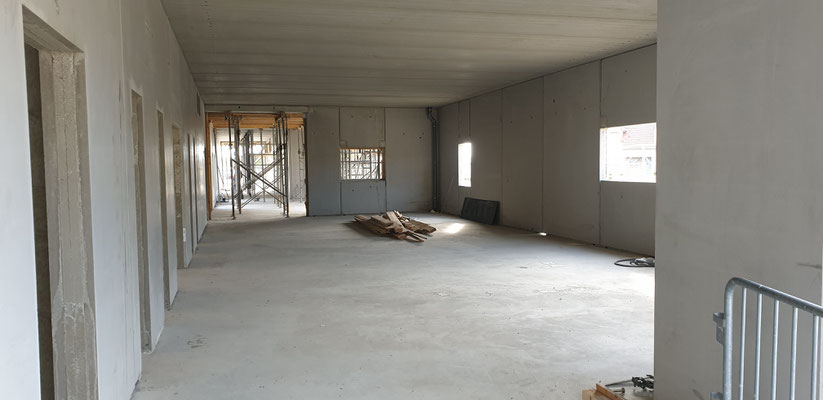

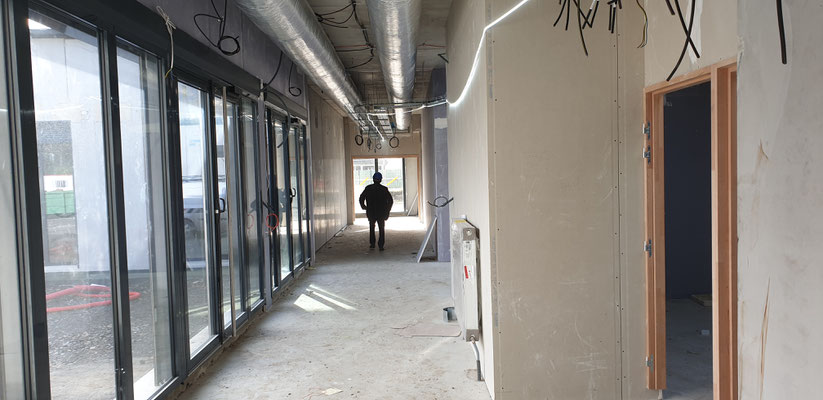

Contrôle des réservations et passages de gaines pour électricité.
Coulage du plancher de la tranche 4

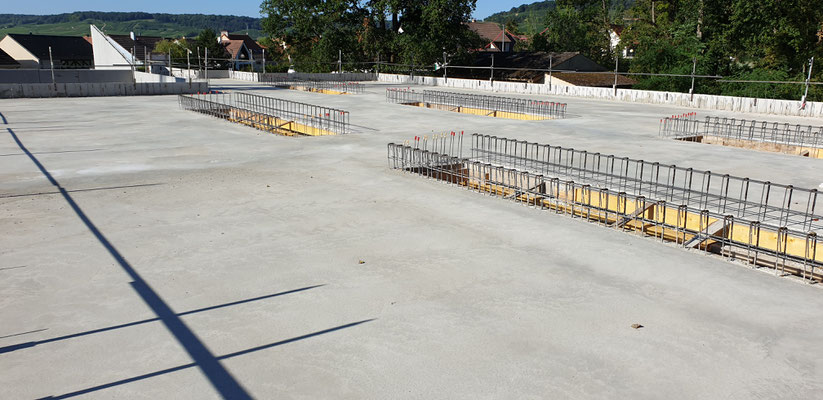

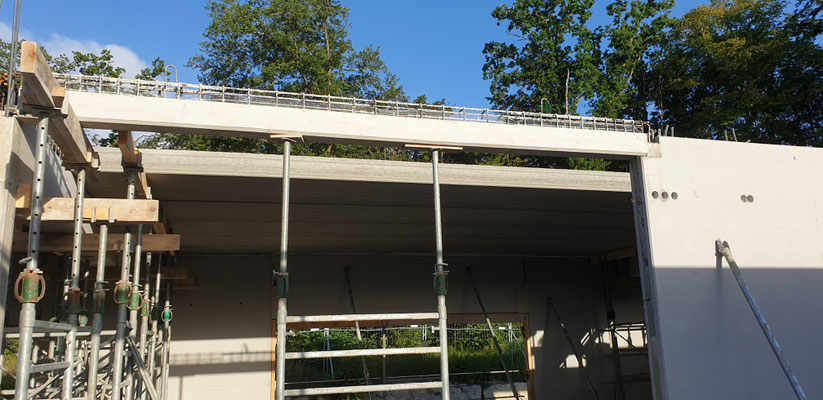

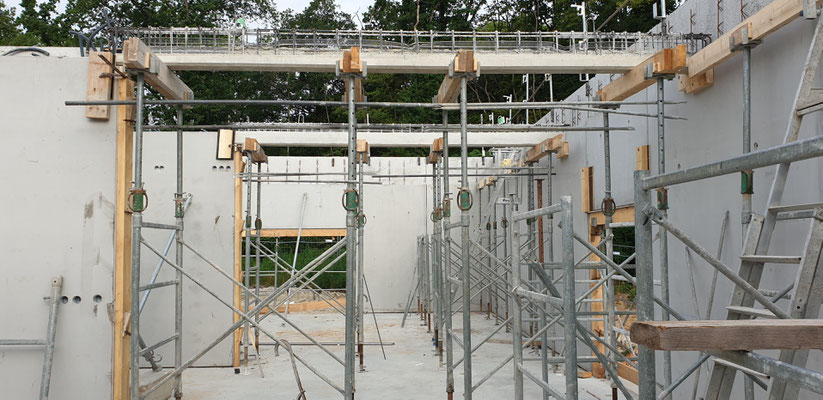

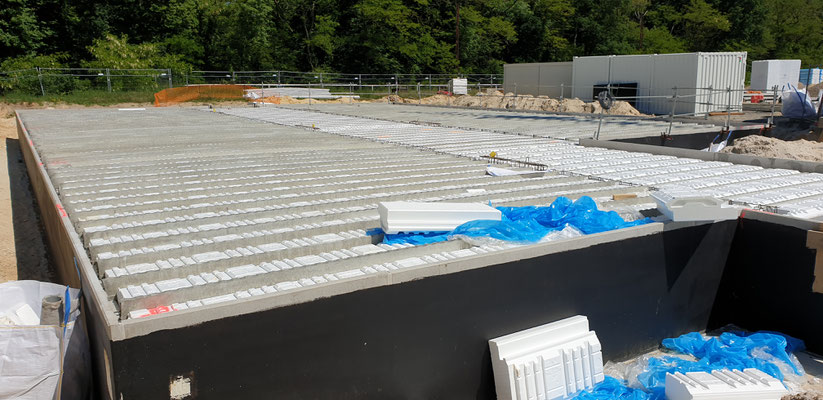

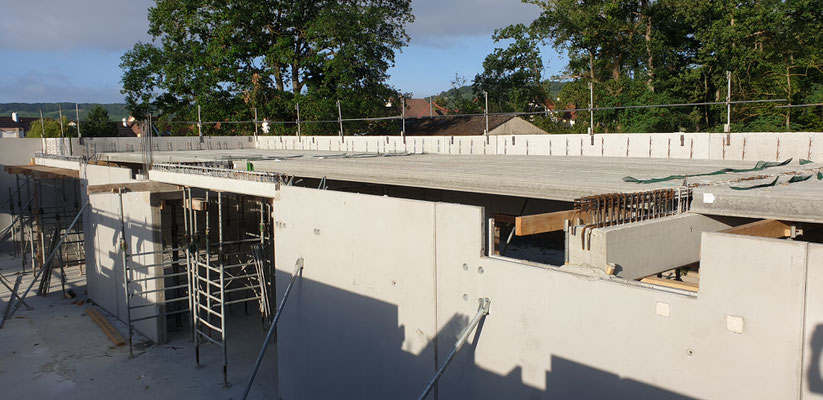

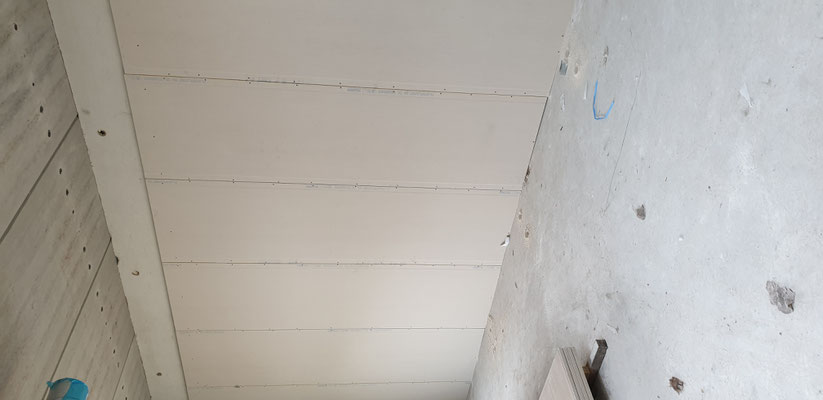

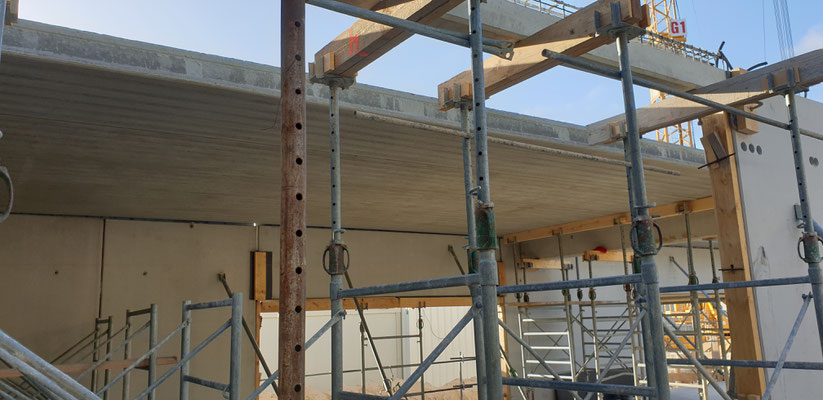

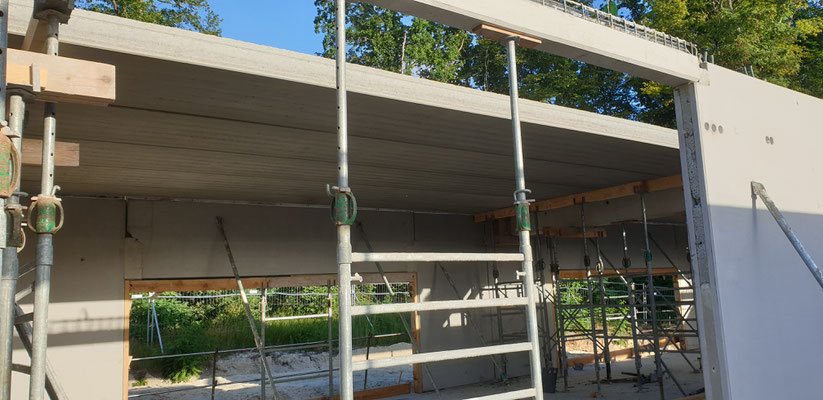

Pose du plancher de la tranche 1

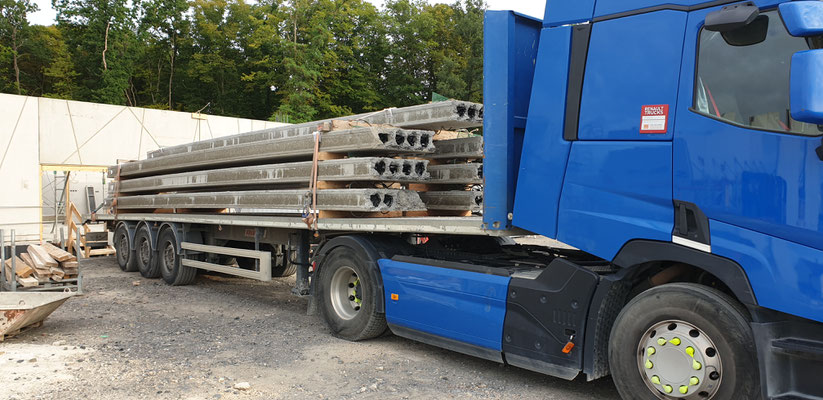

Réception des premiers éléments du plancher.

Pose des prémurs de la tranche 1 et 2
Pose des pré-murs de la tranche 1

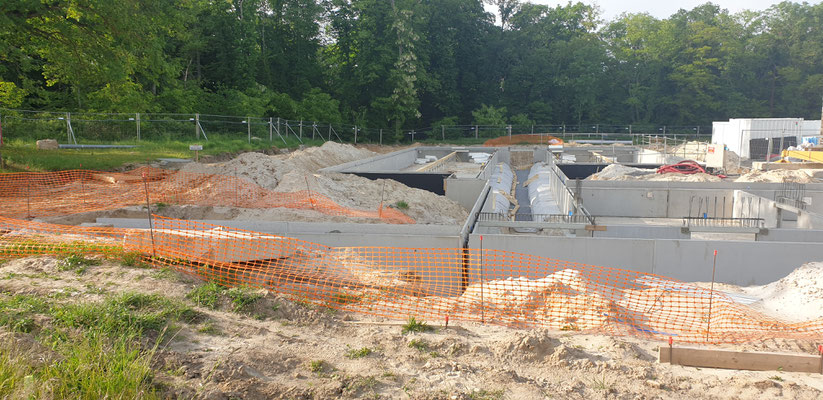

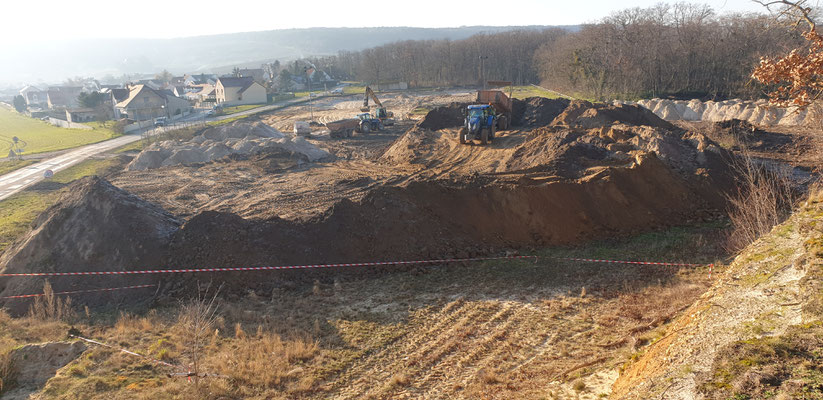

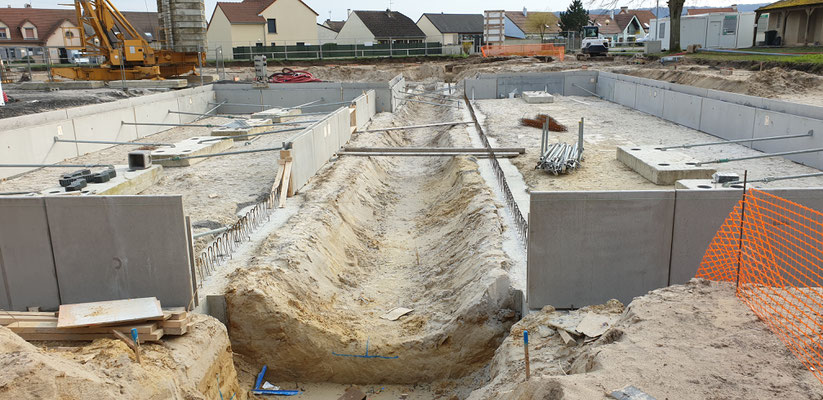

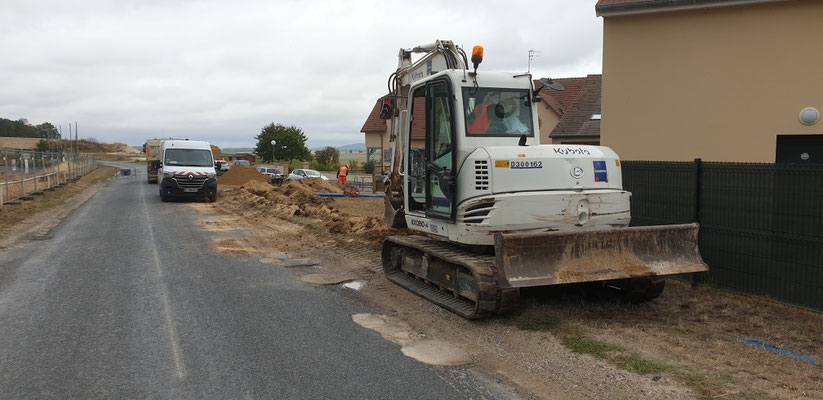

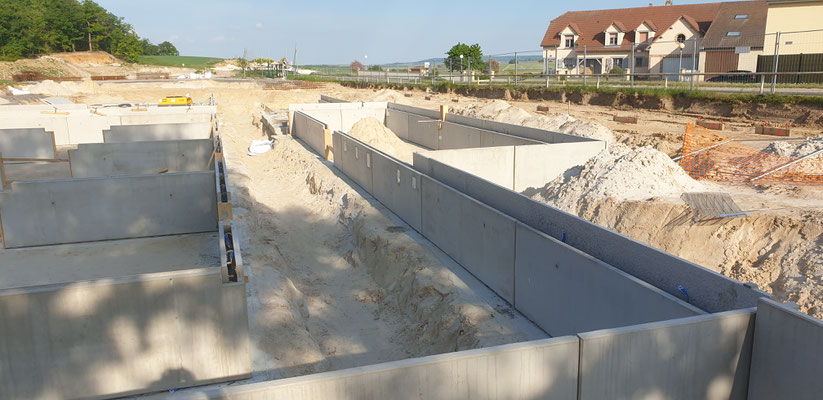

Terrassement de la galerie technique de la tranche 4

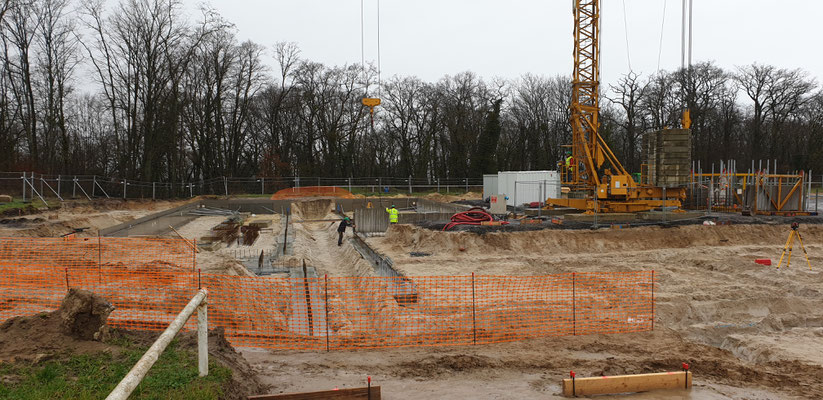

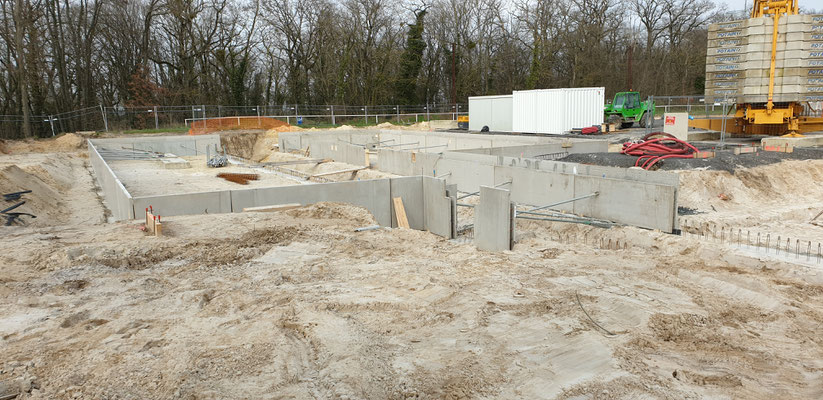

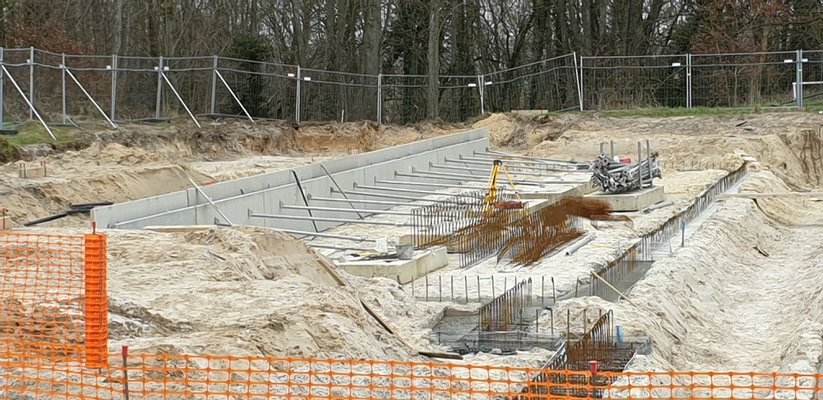

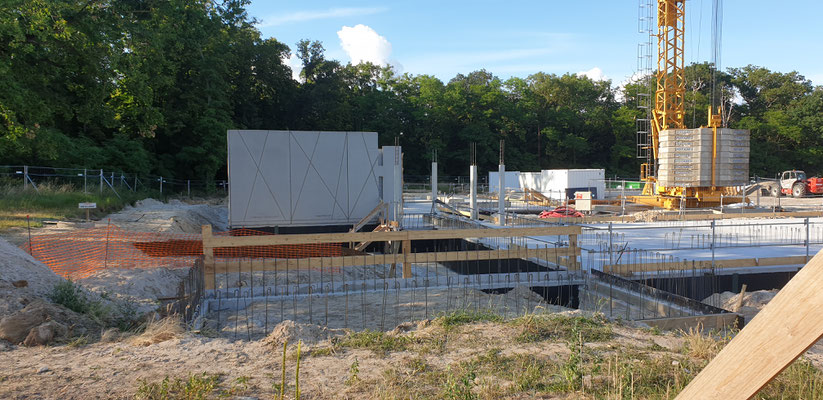

Fondation de la tranche 4

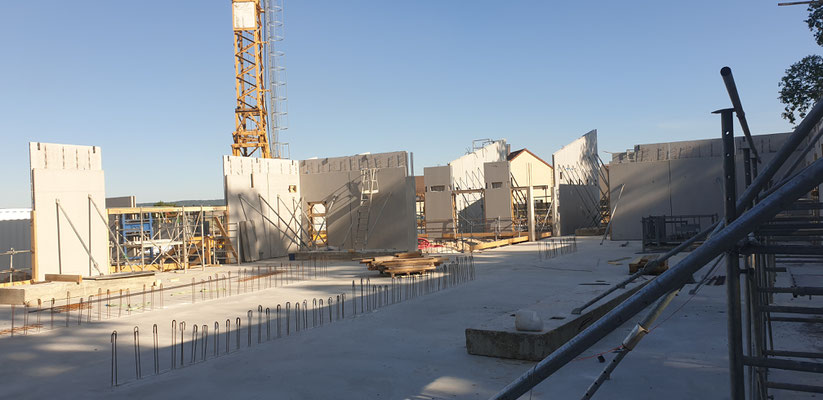

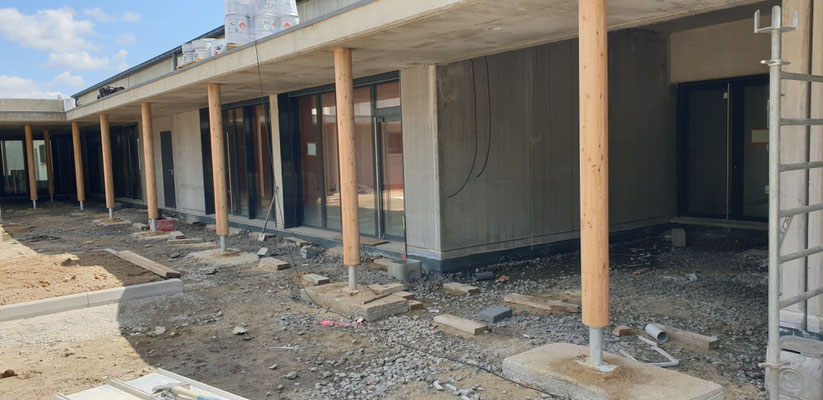

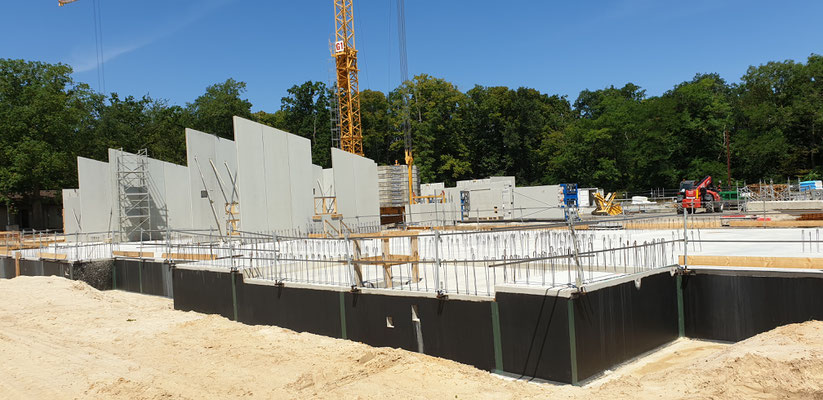

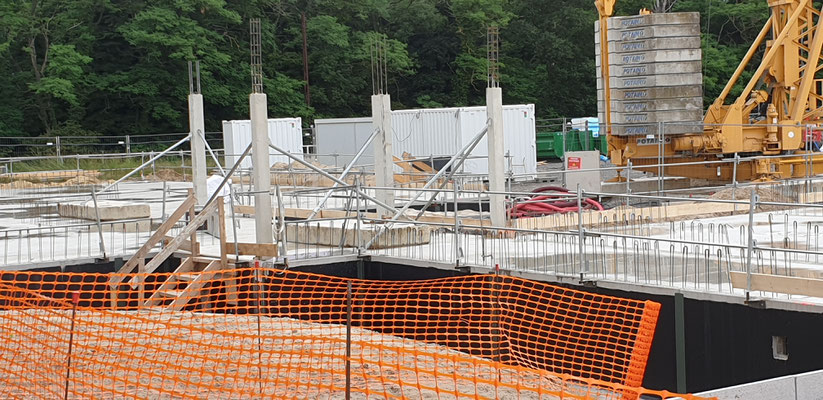

Réalisation des poteaux poutres de la tranche 1.

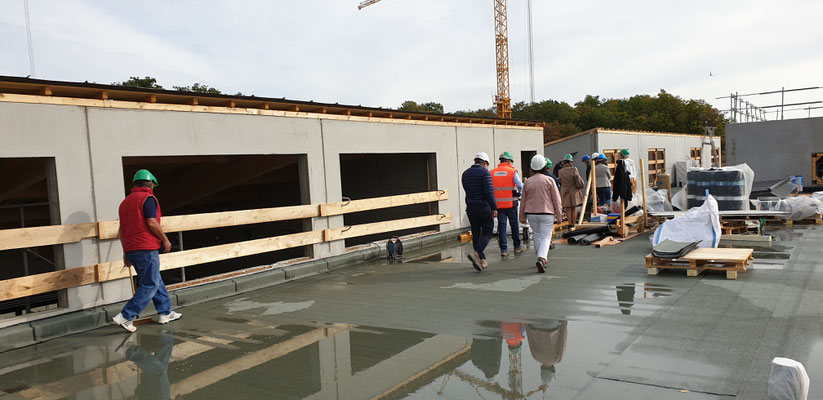

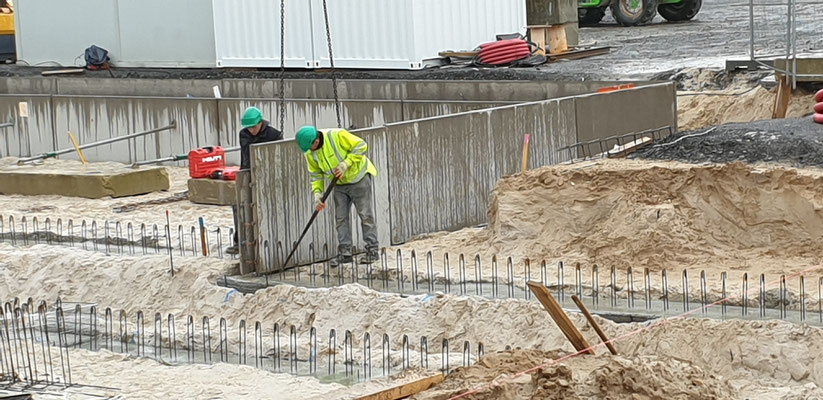

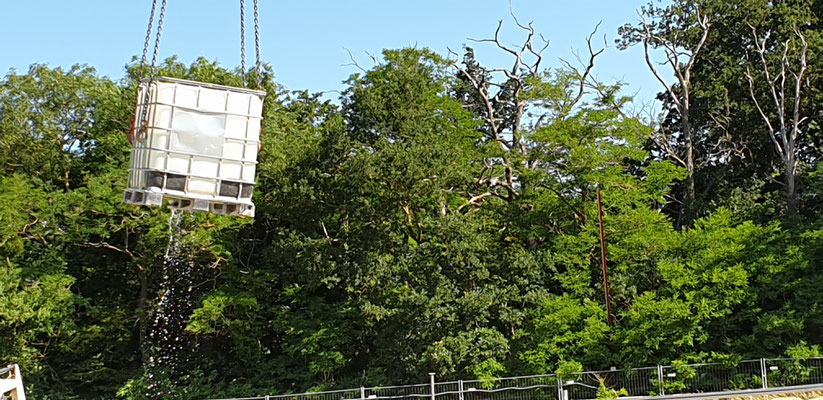

Avec les hausses de températures, l'entreprise COSSU, arrose la dalle fraîchement coulée pour éviter une prise trop rapide.

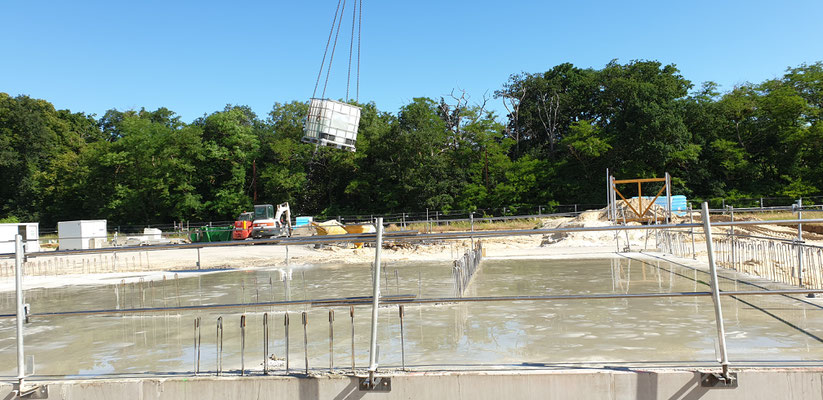

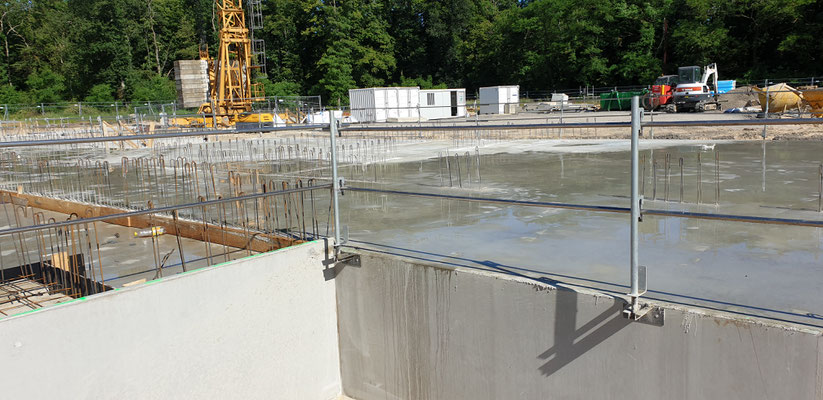

Coulage de la dalle du plancher haut du vide sanitaire de la tranche 2 et 3.
Coulage de la dalle du plancher haut du vide sanitaire de la tranche 1.

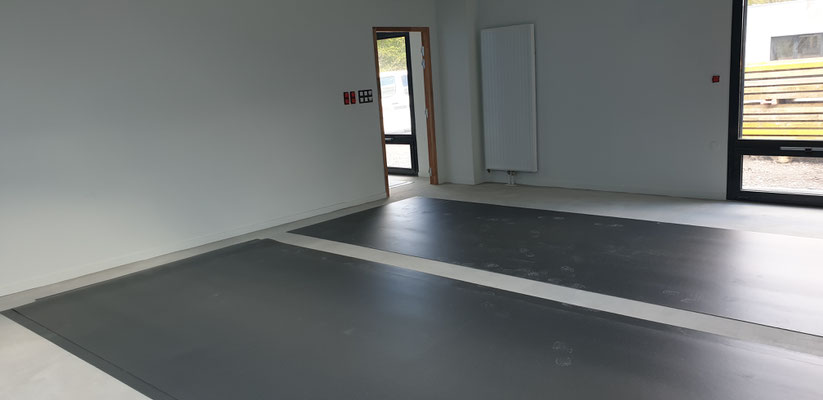

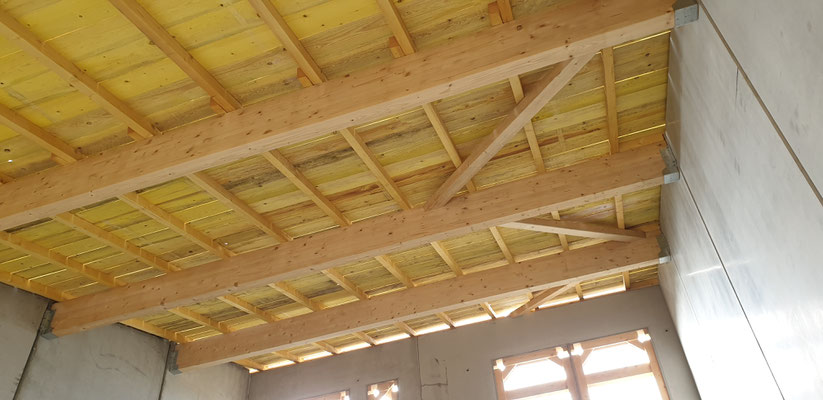

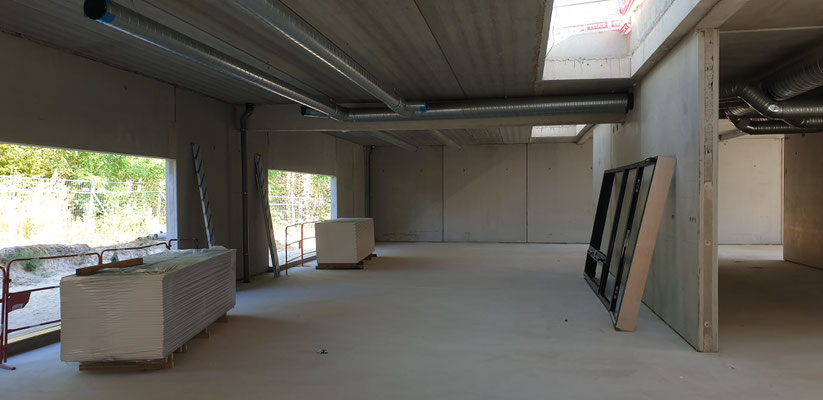

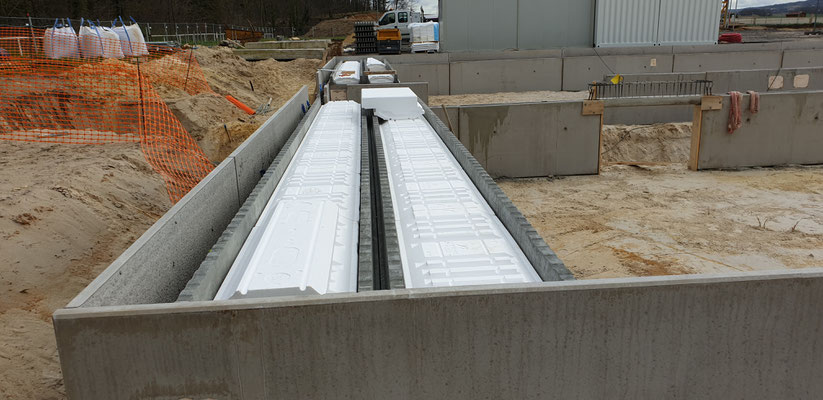

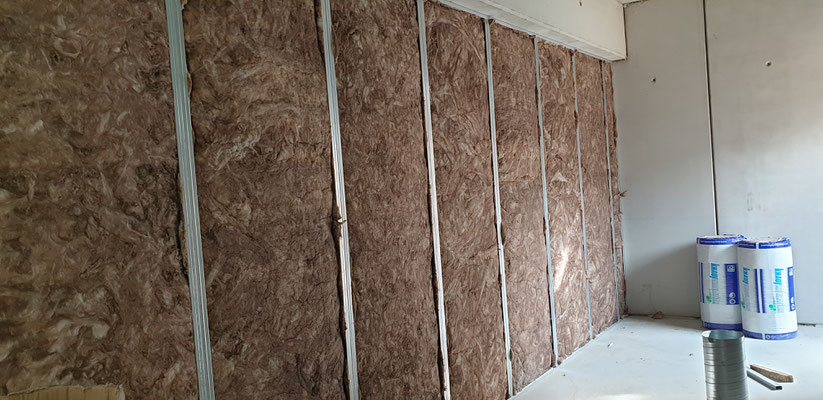

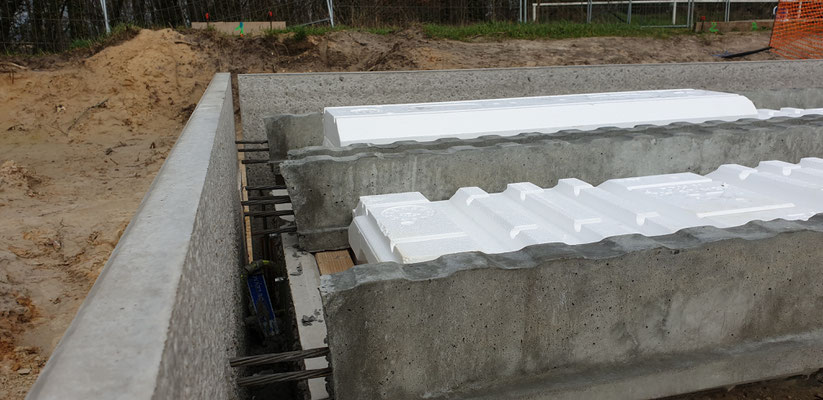

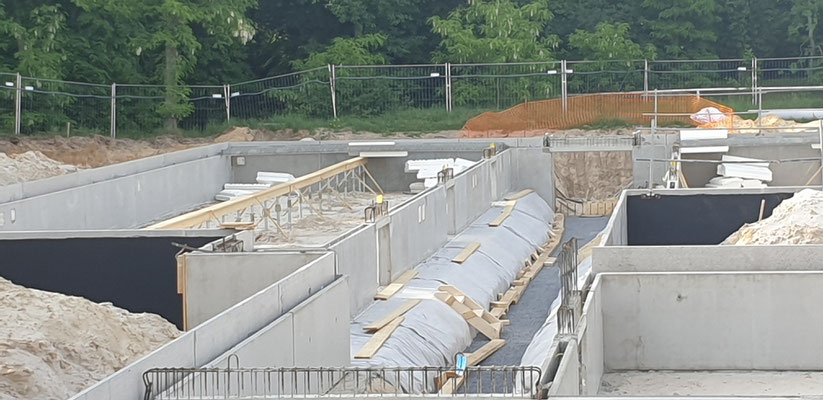

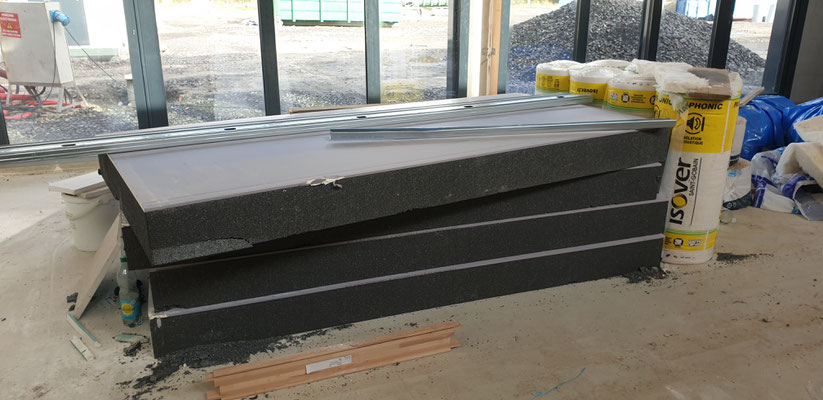

Pose de l'isolation du plancher
Préparation de la pose du plancher.

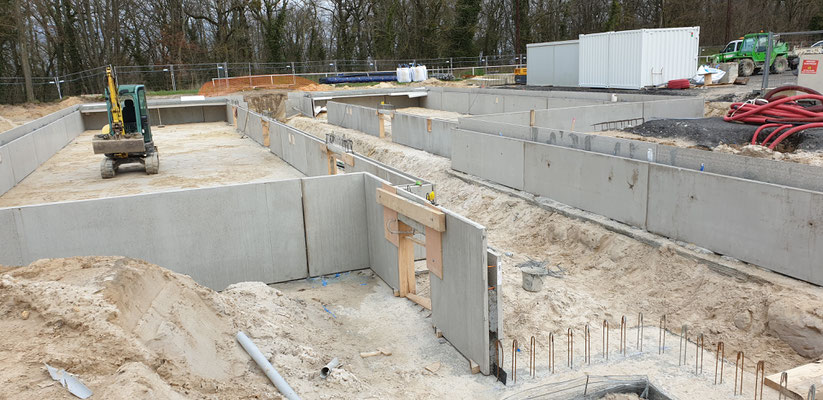

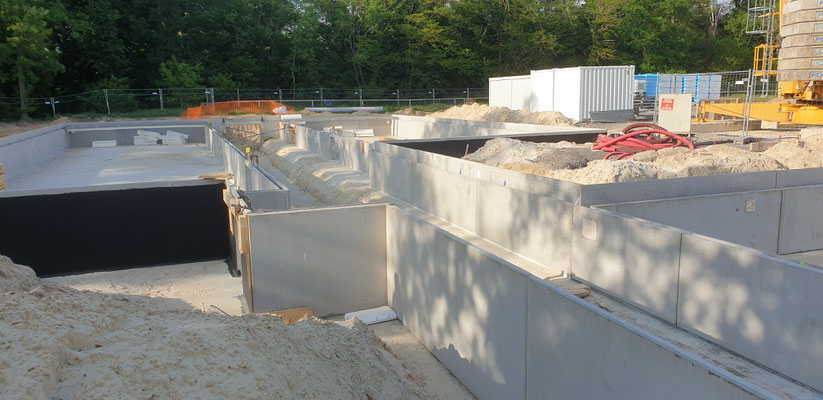

Pose des pré-murs des vides sanitaires des tranches 3 et 4.

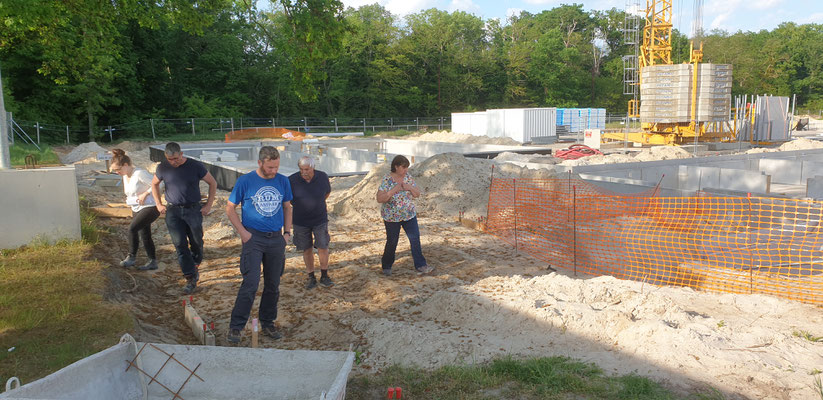

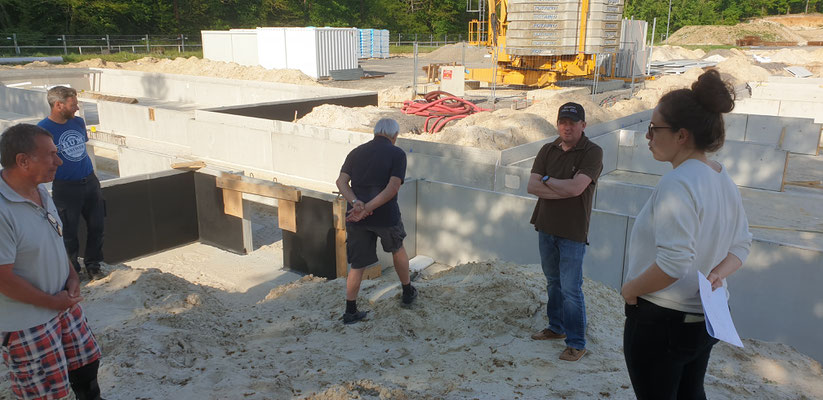

Visite des travaux du conseil municipal (ancienne et nouvelle équipe) organisée par Pauline Watier de l'entreprise COSSU.
Pose des pré-murs du vide sanitaire de la tranche 3.

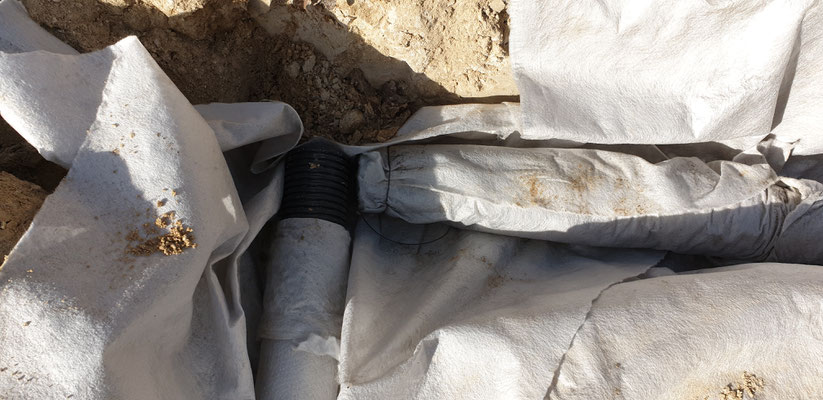

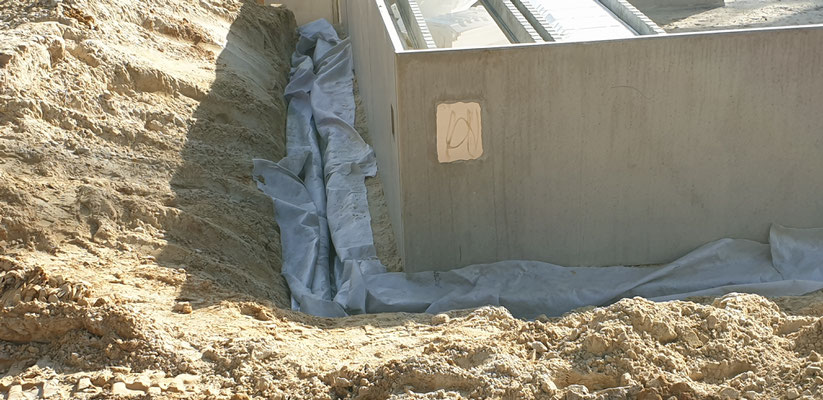

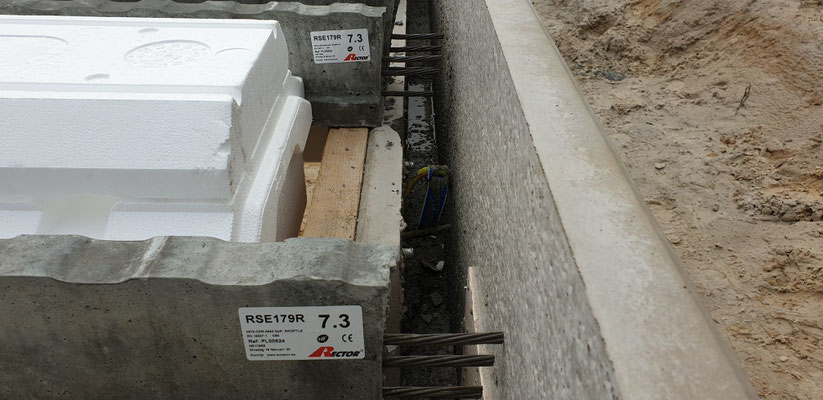

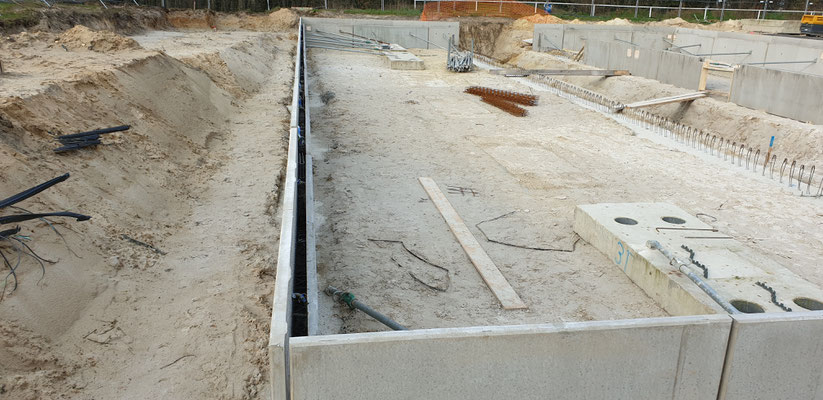

Etanchéité des murs du vide sanitaire.

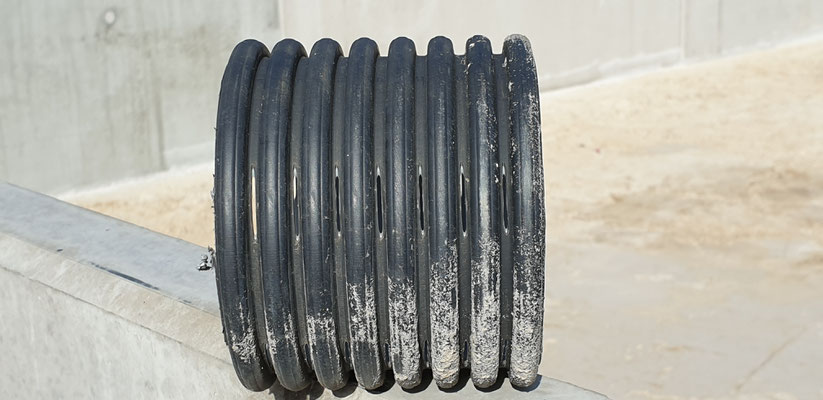

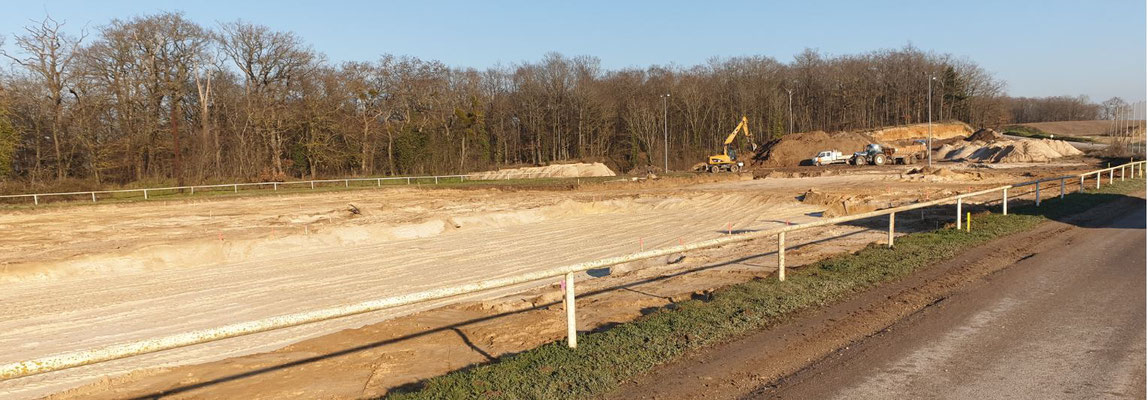

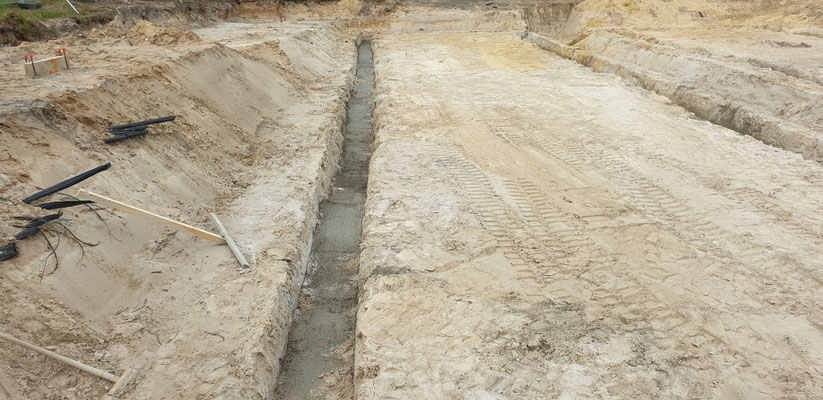

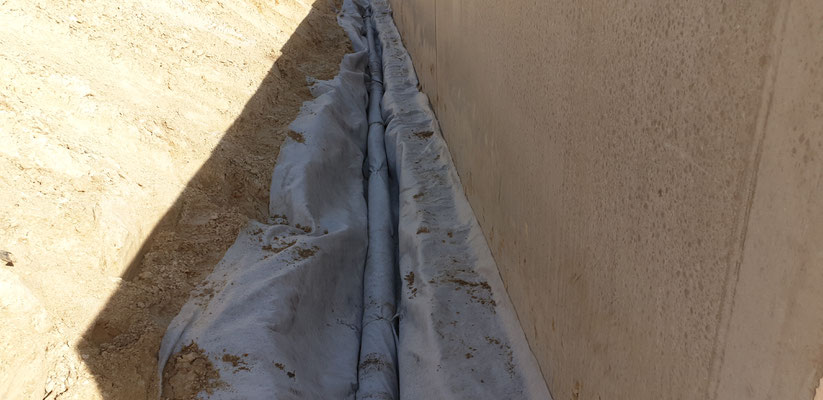

Pose du drainage à la périphérie de l'ouvrage.
Essais de mise en place du plancher de la tranche 1.

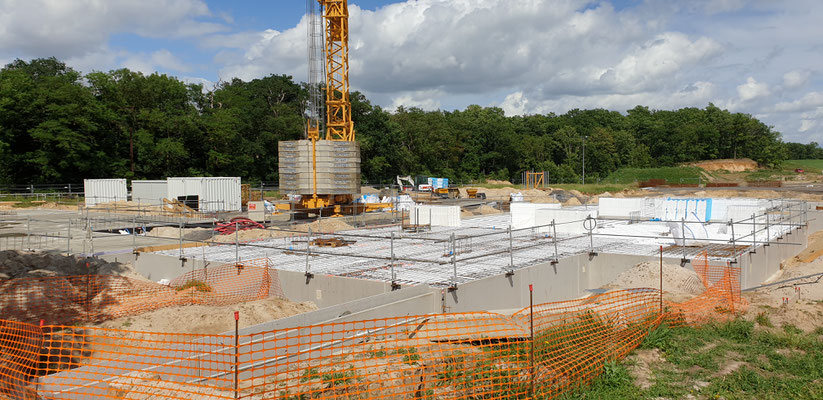

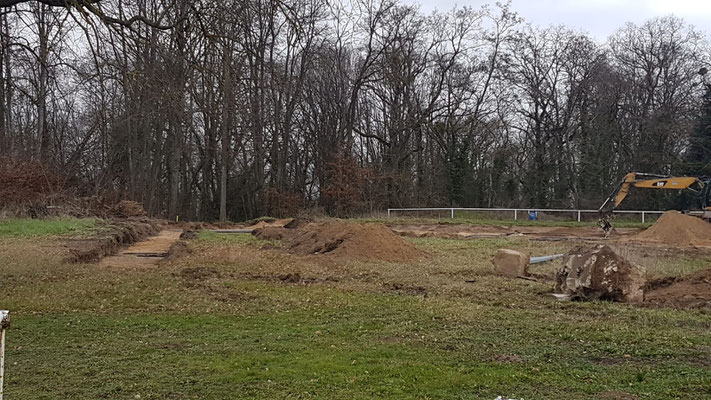

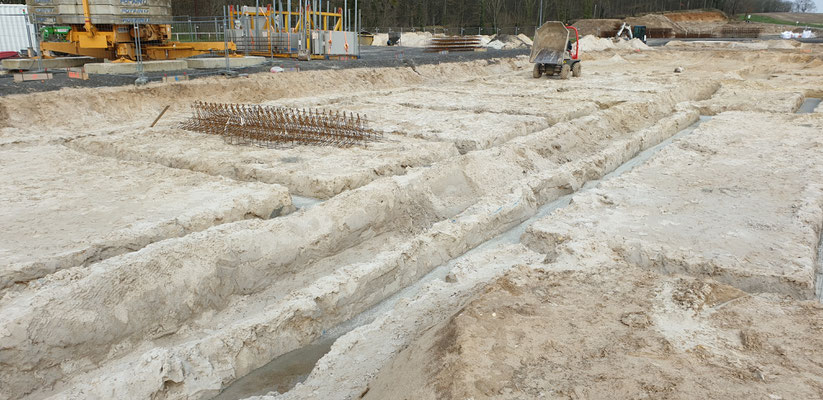

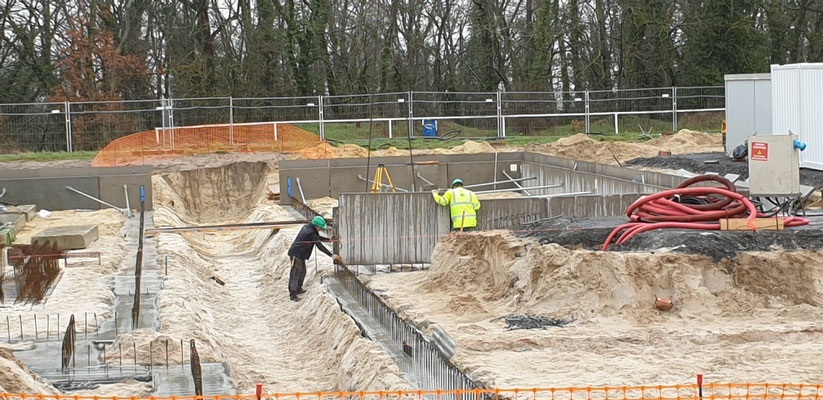

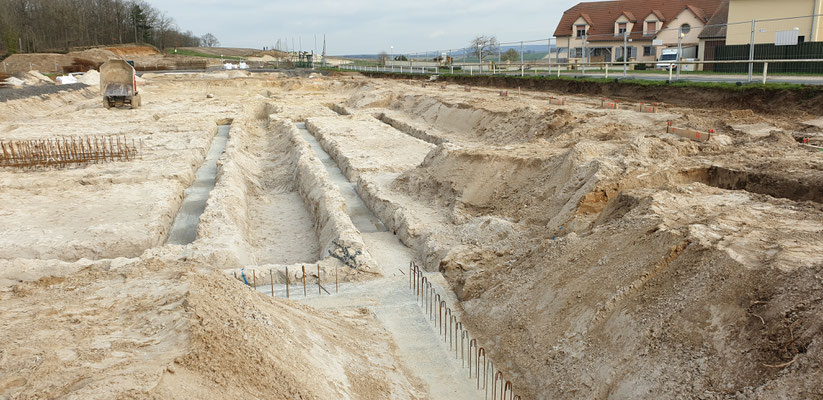

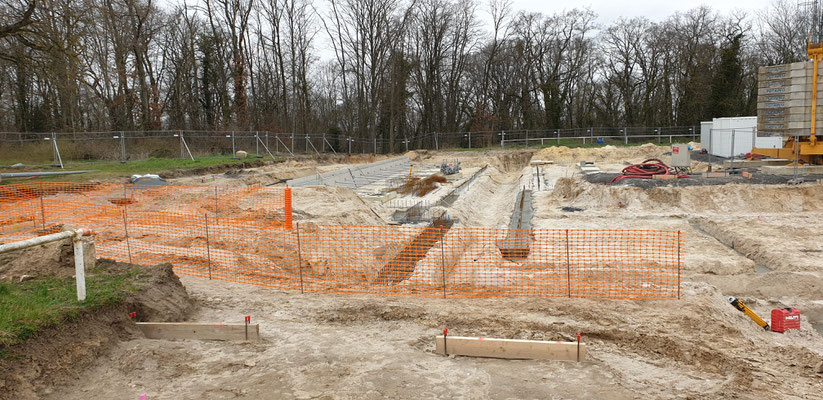

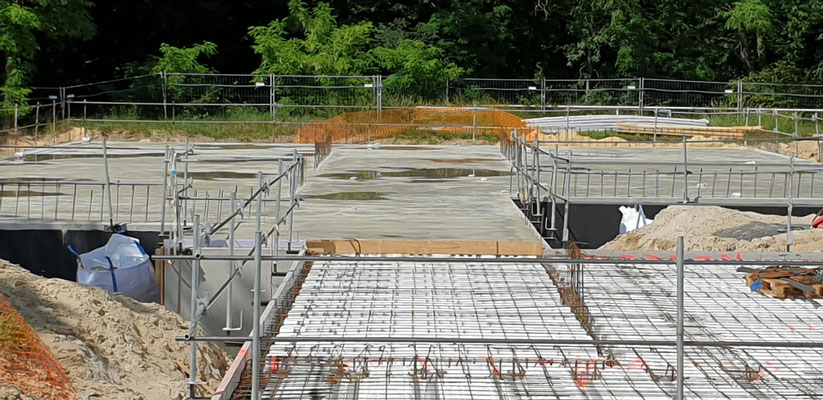

Fin des fondations de la tranche 2

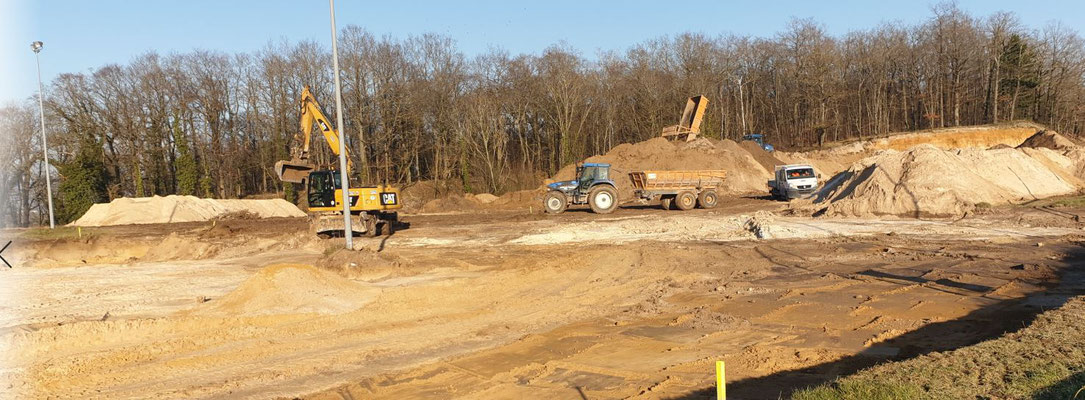

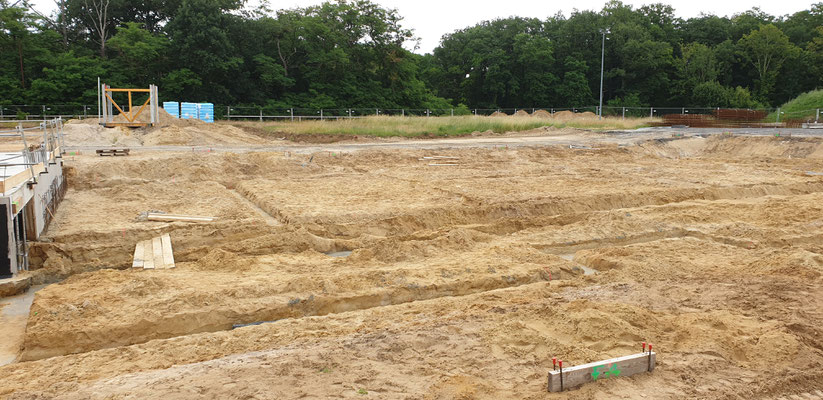

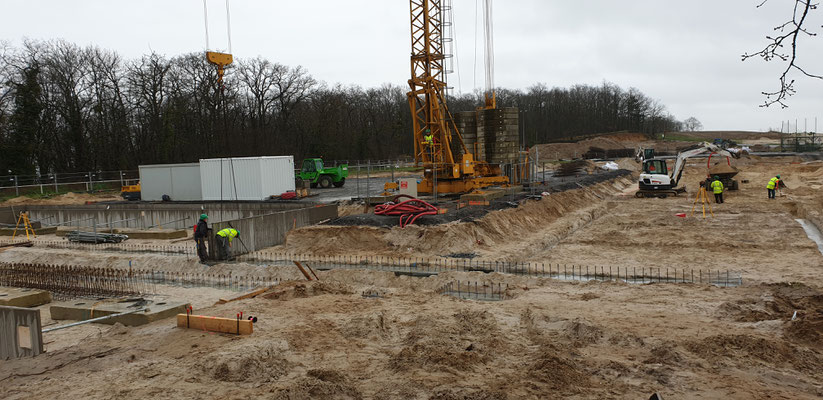

Une autre équipe attaque les fondations de la tranche 2

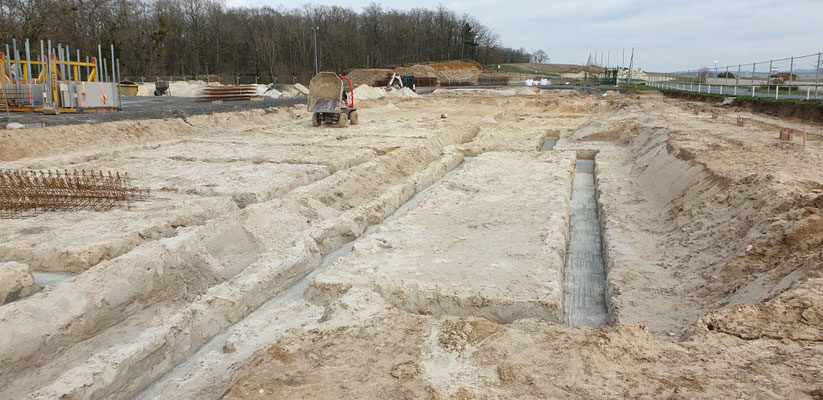

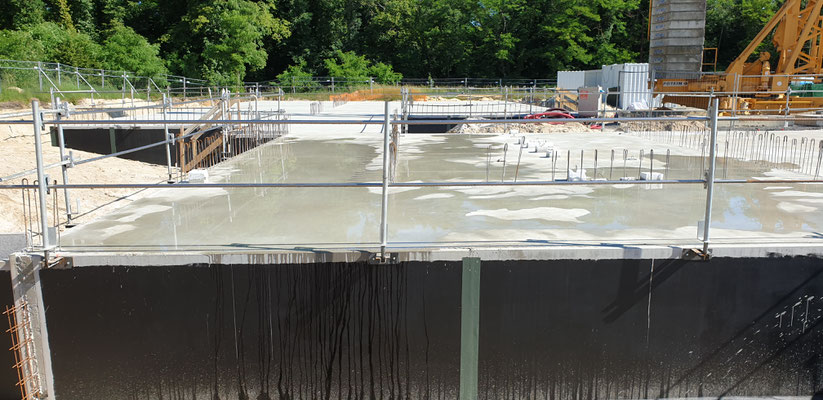

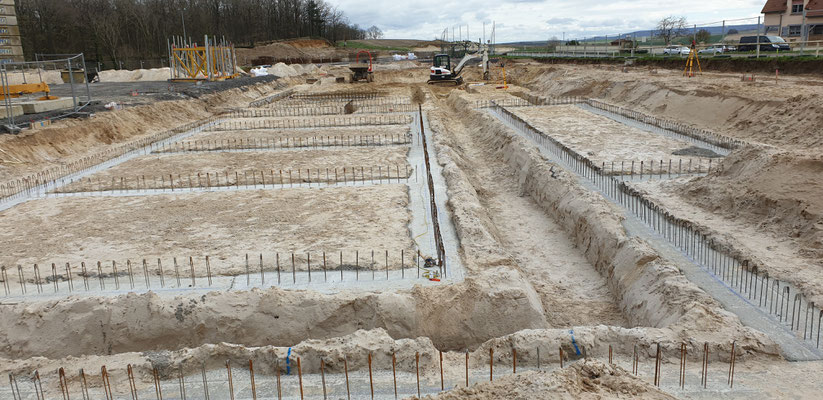

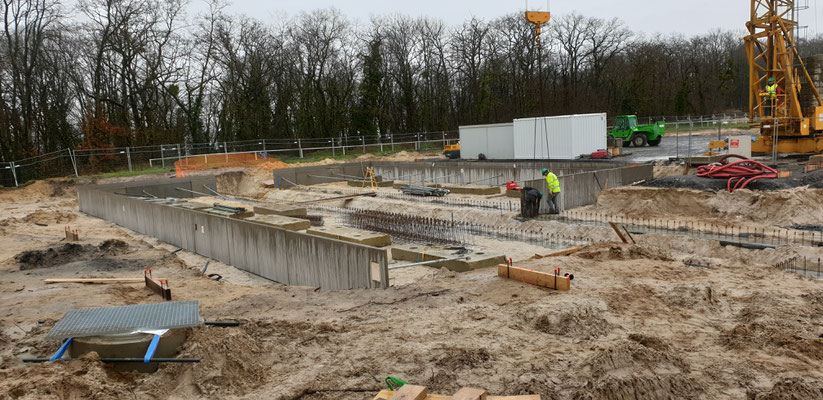

Mise en forme, mise en place des armatures et coulage du béton.

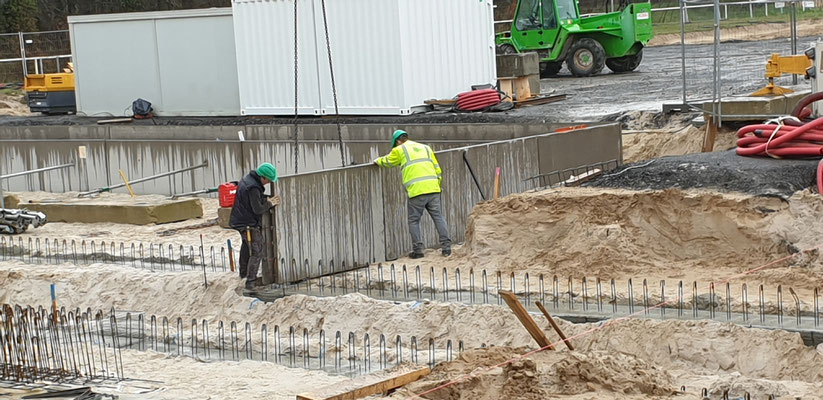

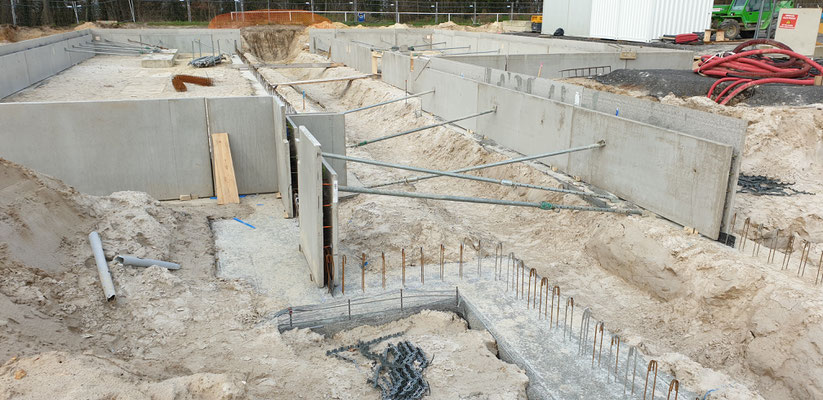

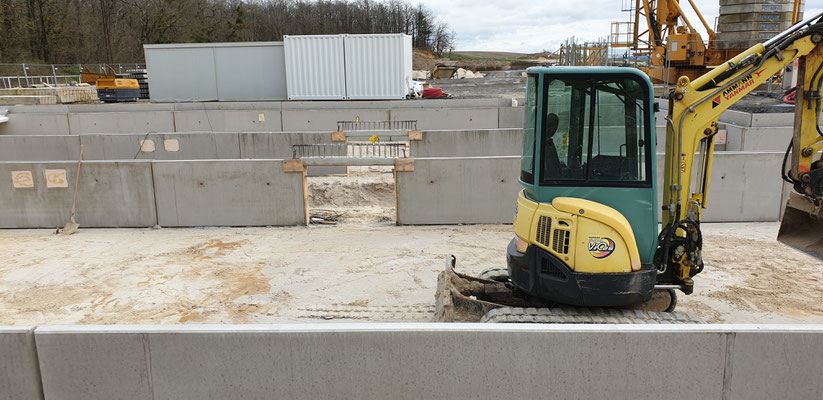

Pose des pré-murs du vide sanitaire de la tranche 1

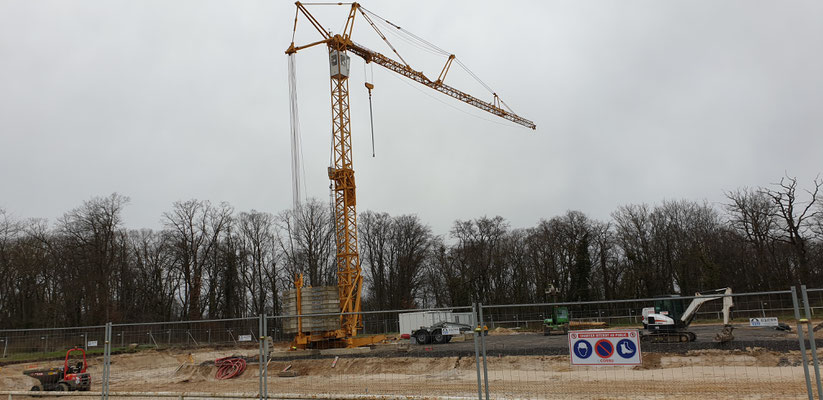

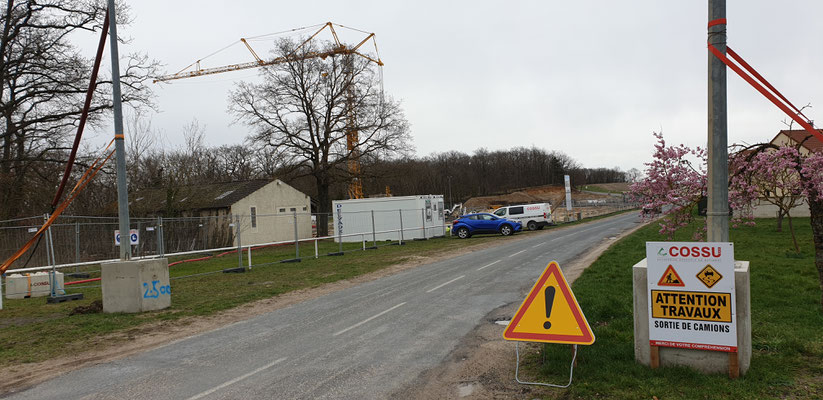

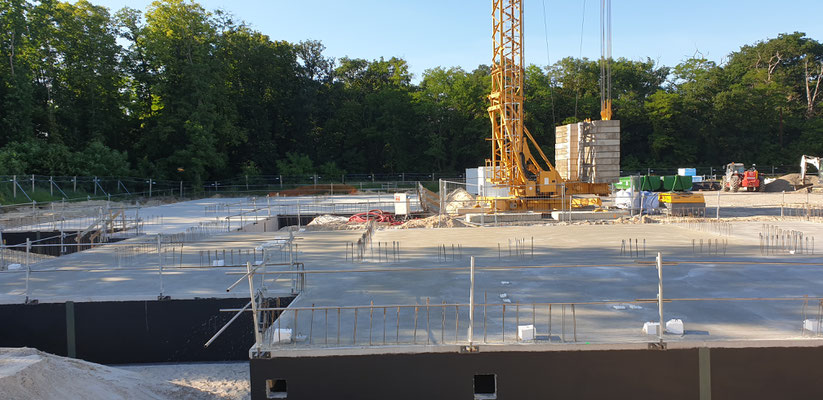

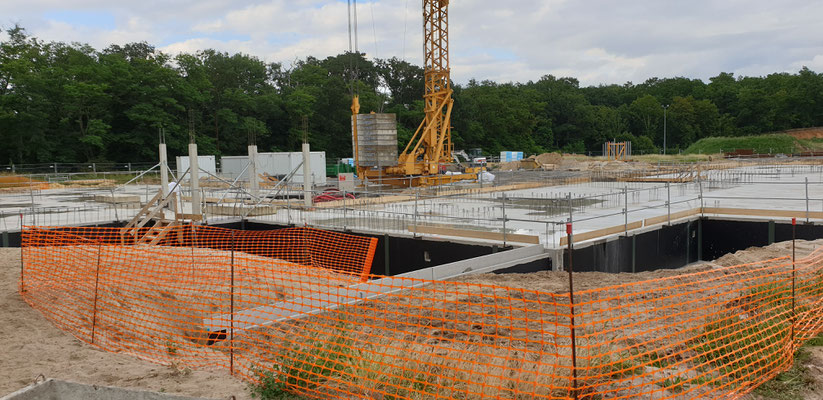

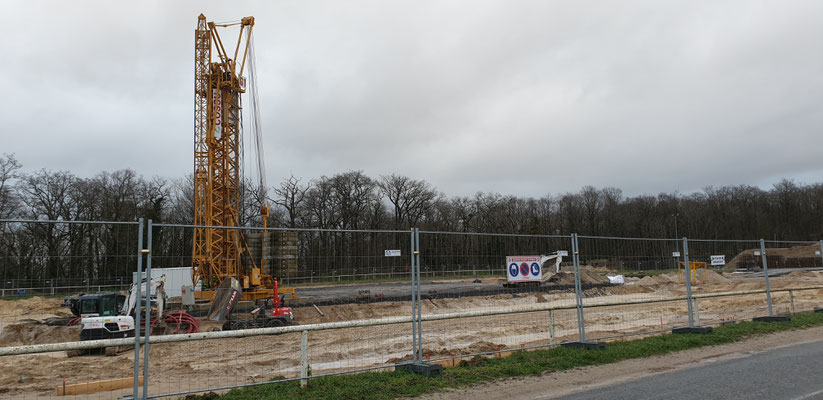

Montage de la grue

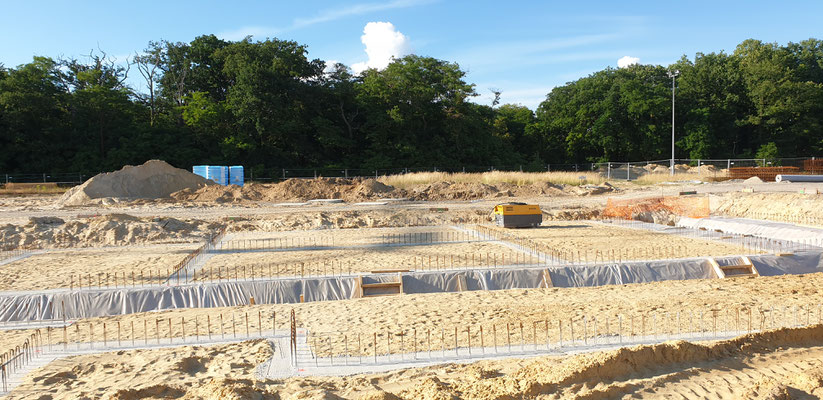

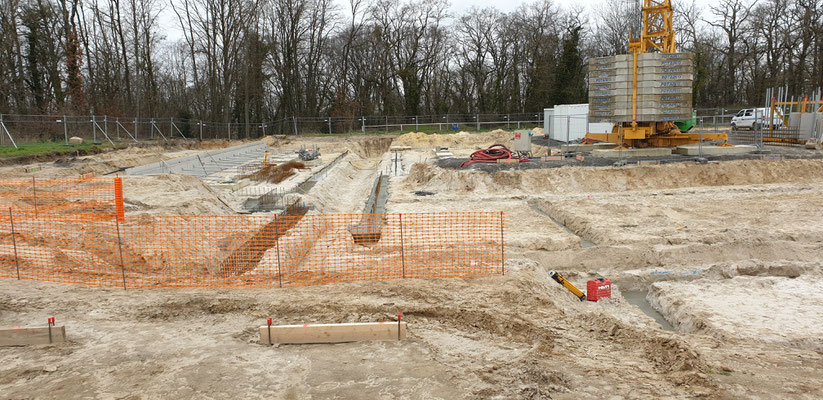

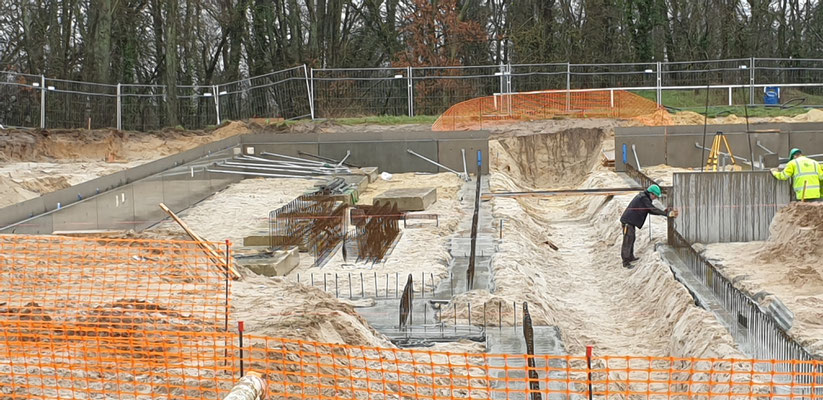

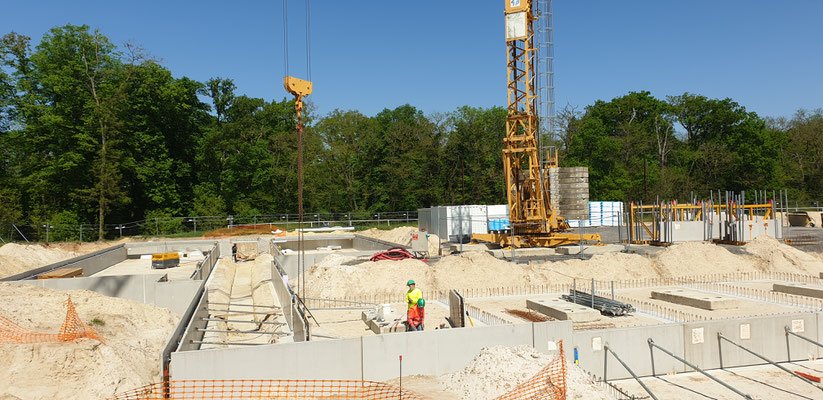

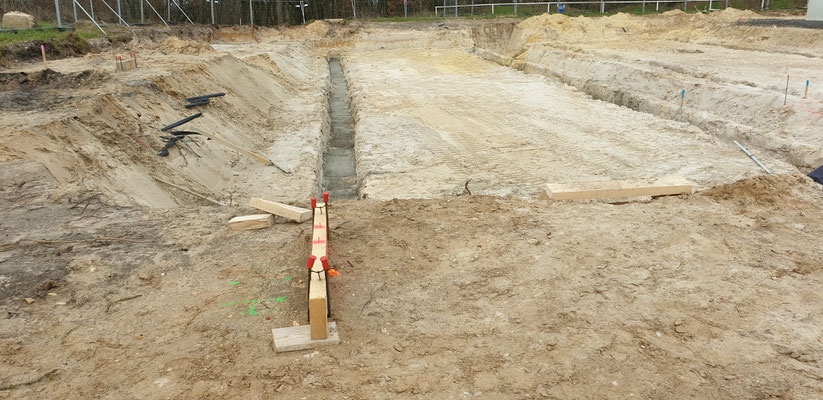

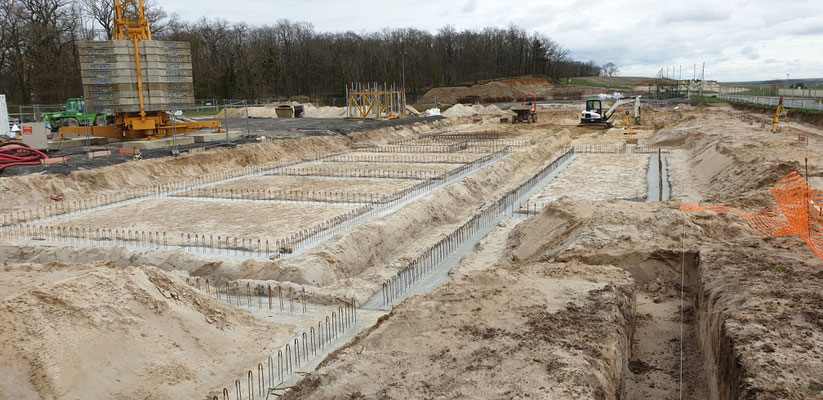

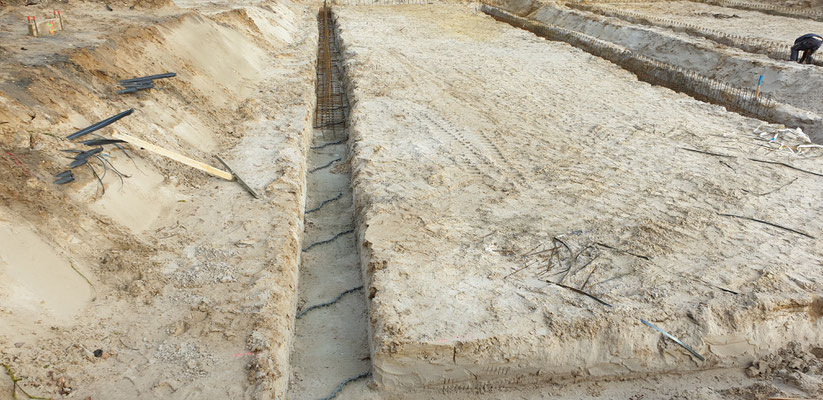

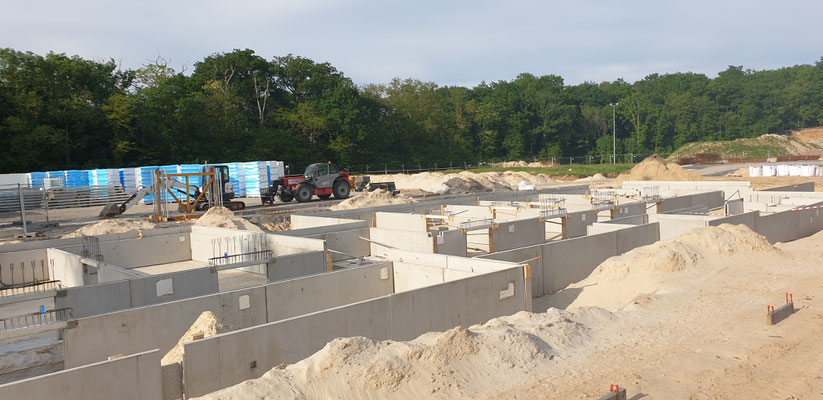

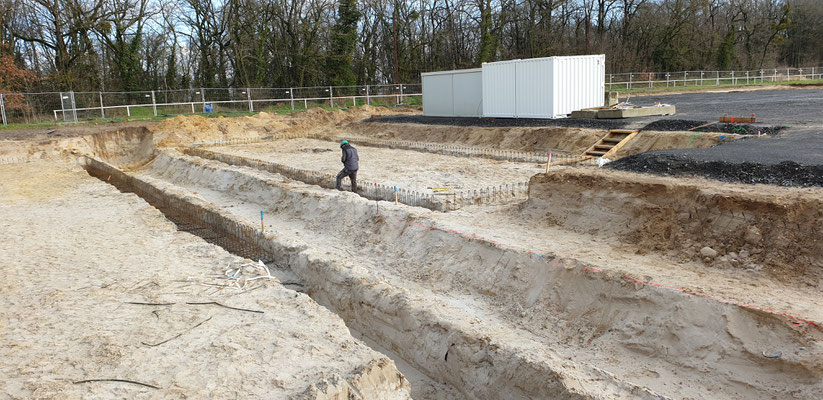

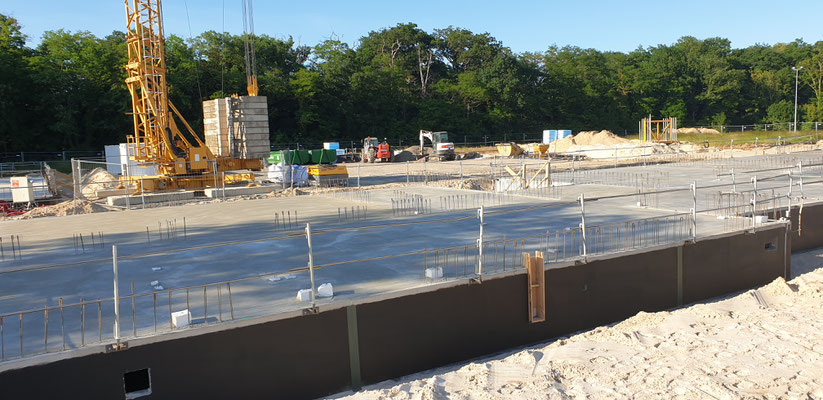

Mise en forme, Mise en place des armatures, béton de fondation de la tranche 1.

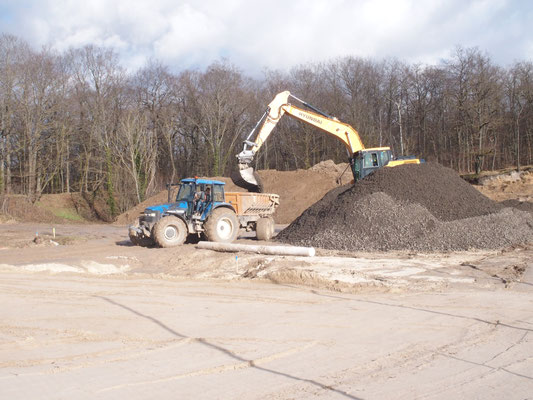

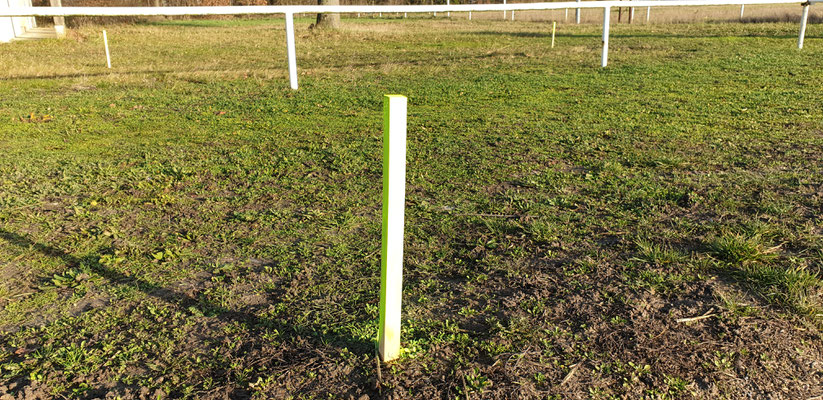

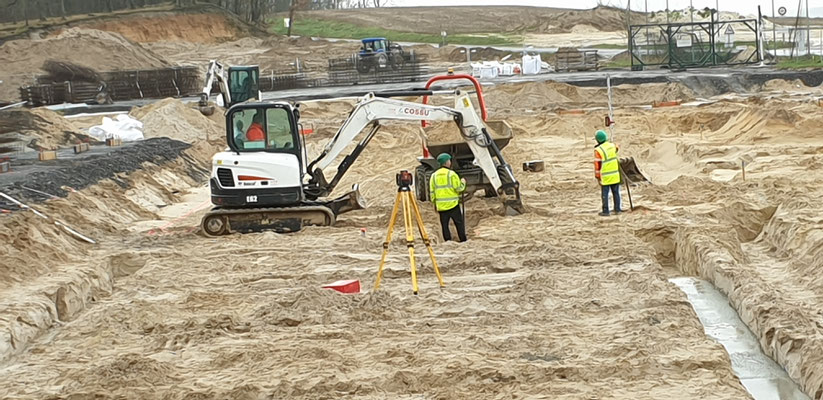

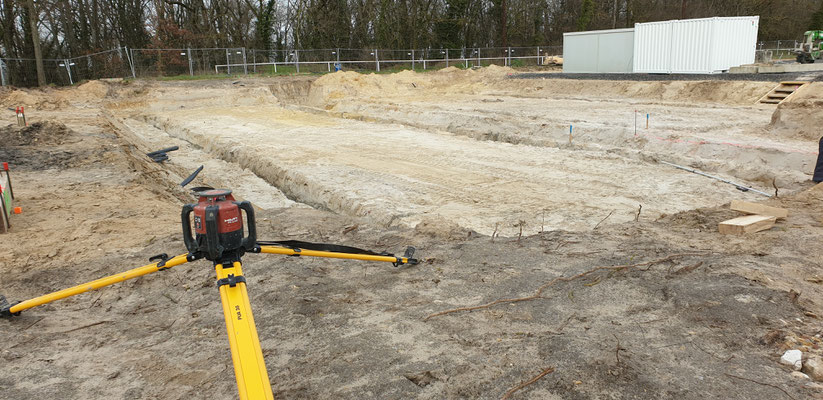

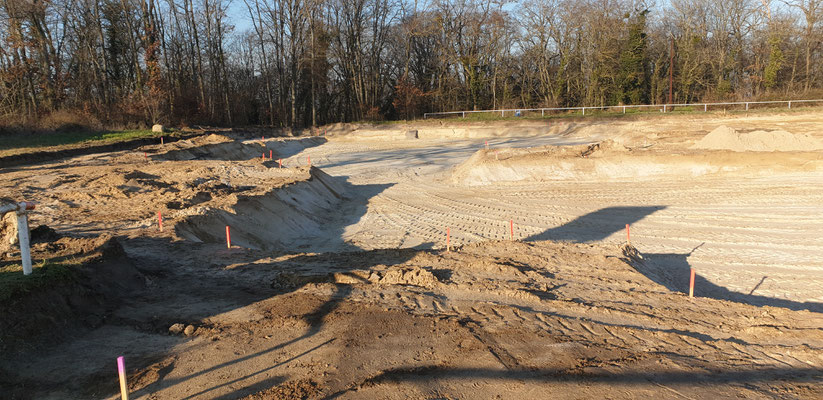

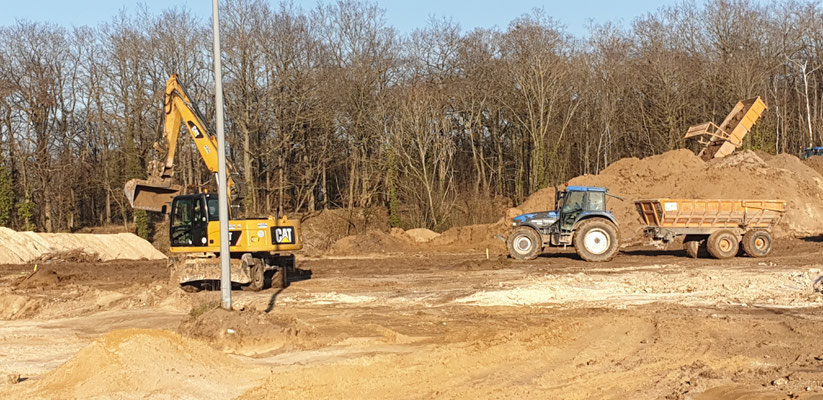

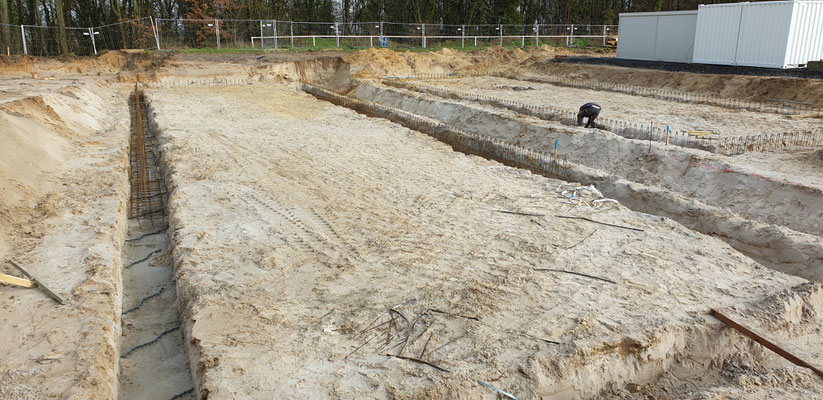

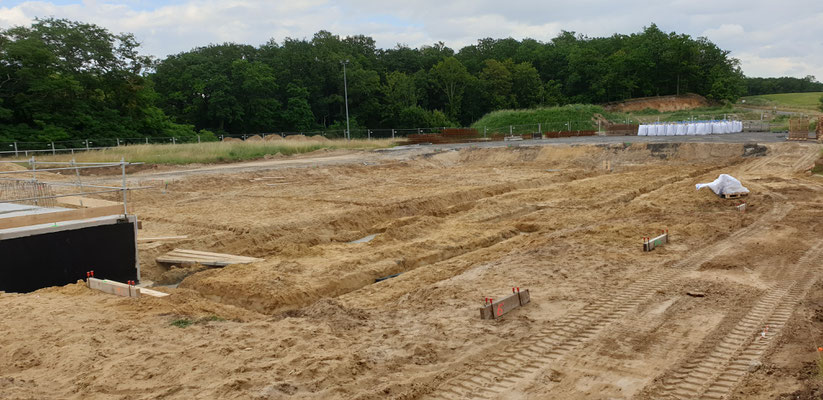

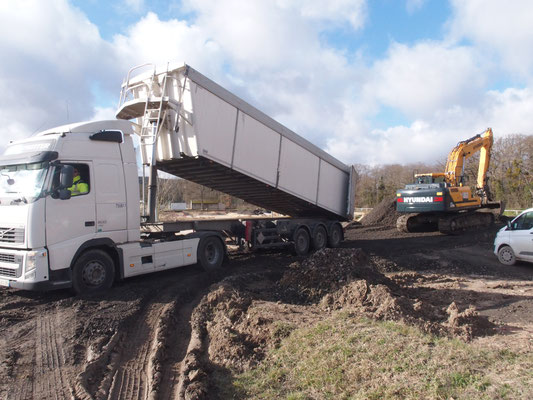

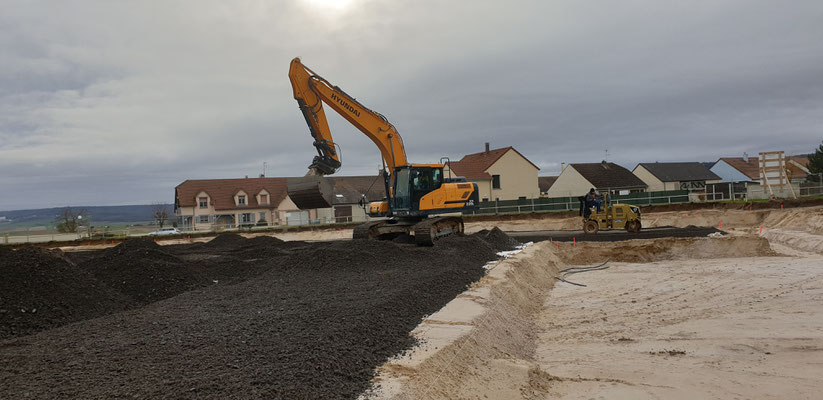

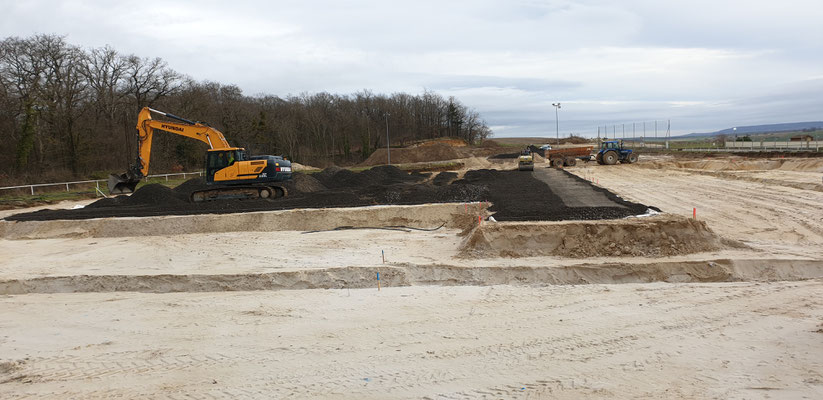

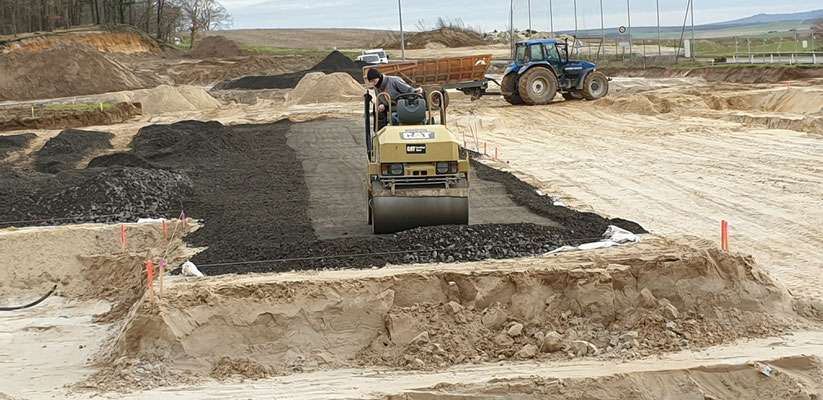

Pose des jalons pour le terrassement.
La première réunion de chantier à la Mairie.

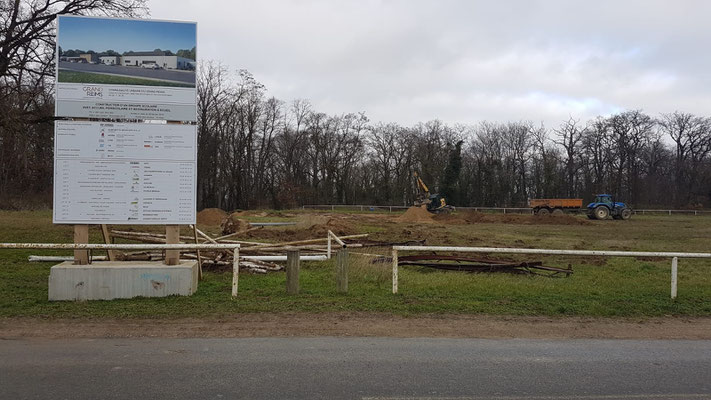

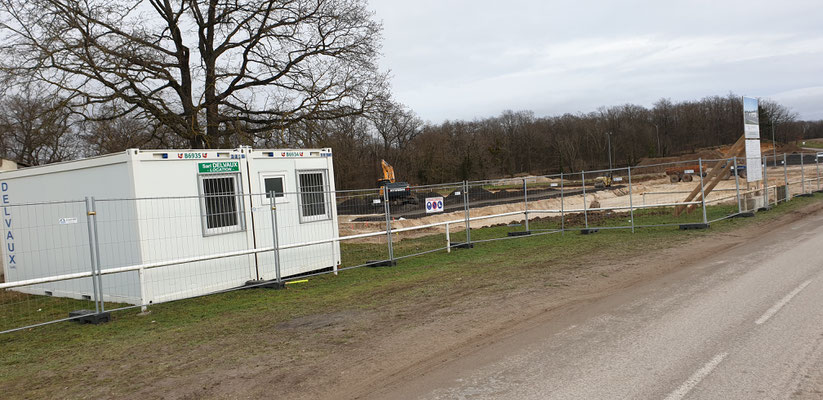

Le véritable panneau de chantier avec le nom des entreprises est installé et la pose de la première pierre est imminente

Le panneau de chantier est posé.
Févier 2019:
Le permis est revenu conforme.
Les travaux devraient pouvoir commencer courant avril Mai 2019.....pour une rentrée septembre 2020....printemps 2021...
A suivre...
Novembre 2018
Le permis de construire est enfin déposé après une multitude de démarches et de contre temps...
Au matin, par un beau soleil et après un petit café pris à la Mairie, les élus de la Communauté de Communes Champagne Vesle se sont rendus sur le site du nouveau pôle scolaire.
Ils ont ainsi pu apprécier la situation géographique, l'orientation, les différentes servitudes (eau, électricité, accés) du site.

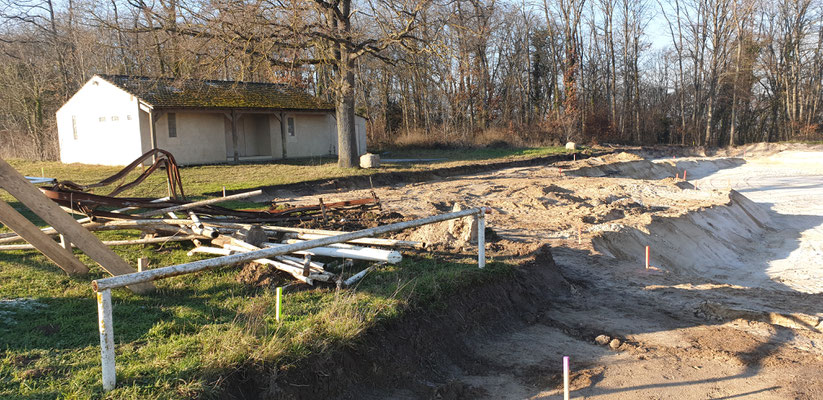

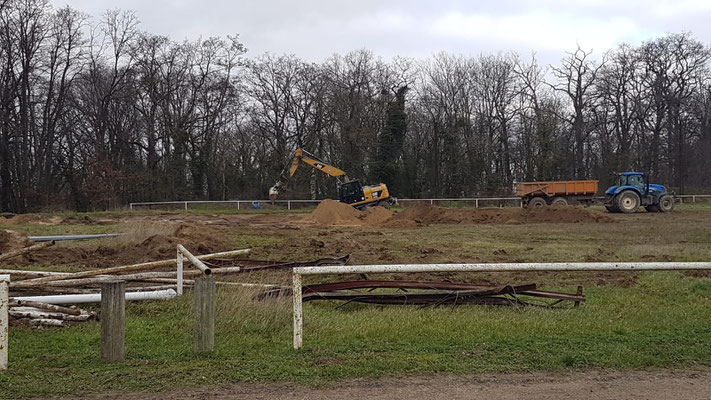

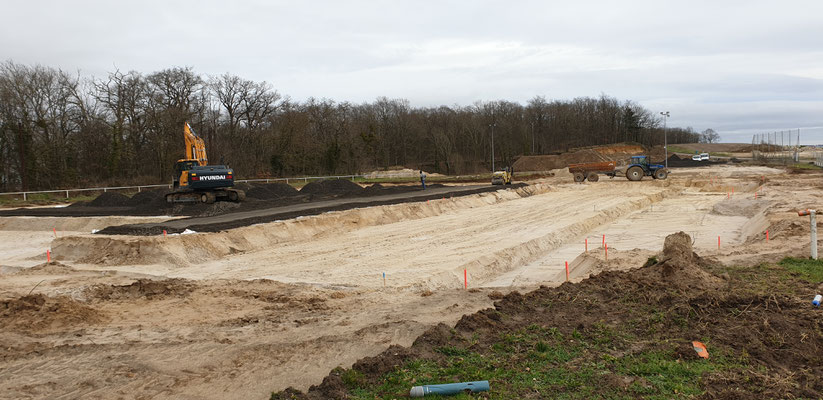

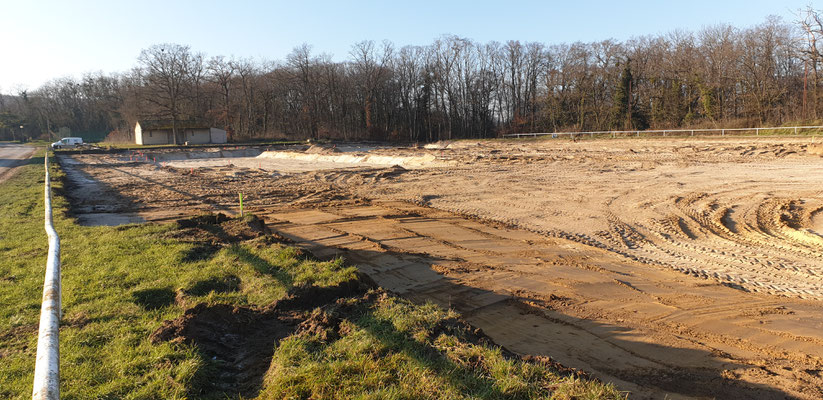

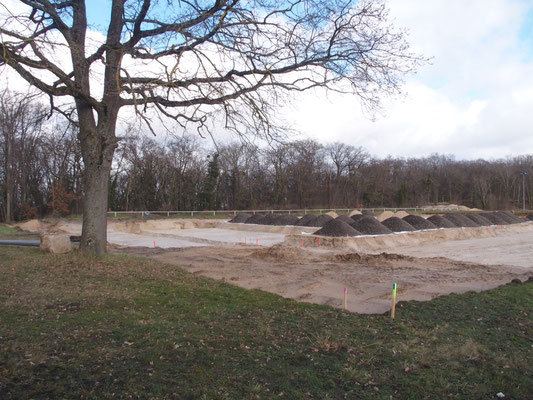

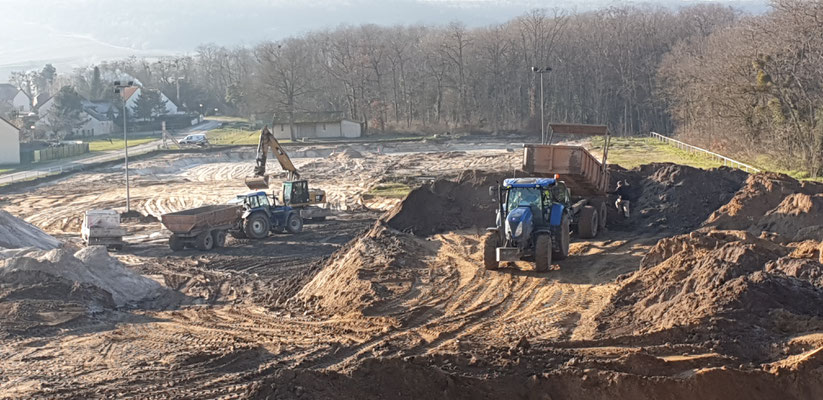

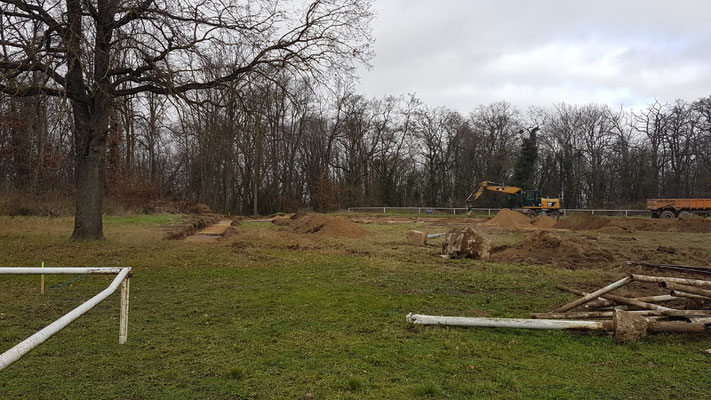

Le terrain est débroussaillé et nettoyé prêt à être refaçonné et aplani.
Premières réunions et différents échanges avec les autres communes concernées
